Retour au site

Le logiciel qui connaît le métier de la rénovation énergétique.

RenoWave est une suite de gestion complète, verticalisée pour les installateurs et les bureaux d'études de la rénovation énergétique, du photovoltaïque et du bâtiment. Du premier clic sur un simulateur public jusqu'à la garantie décennale, un seul dossier traverse la vente, l'étude technique, les aides d'État, le chantier et la réception — sans ressaisie, sans tableur parallèle, sans logiciel tiers à réconcilier.

72modules métier en production
146fiches d'opérations CEE calculées
27documents administratifs PV générés
13sources de données publiques branchées
8 760heures simulées par étude solaire
Brochure produit · Édition 2026 Socle ERP complet Captures d'écran réelles, données anonymisées

01 — Le problème

Un dossier de rénovation traverse sept outils. RenoWave en supprime six.

Un installateur qui pose une pompe à chaleur subventionnée manipule aujourd'hui un CRM, un tableur de primes CEE, un logiciel de devis, un service de signature électronique facturé au mois, un outil de planning, un classeur papier de réception et une boîte mail qui sert d'archive. Chaque passage d'un outil à l'autre est une ressaisie, donc une erreur possible — et sur une prime d'État, une erreur se paie.

PosteLa façon habituelle de faireDans RenoWave
Calcul des primes CEETableur maintenu par un commercial, appel au délégataire pour vérifier une éligibilitéCalculé sur la ligne de devis, avec blocage automatique quand la prime n'est pas due
Éligibilité MaPrimeRénov'Barème lu dans un PDF, catégorie de ressources calculée à la mainAvis d'imposition lu automatiquement, catégorie et enveloppe déduites, écrêtement appliqué
Étude photovoltaïqueLogiciel de calepinage tiers, export manuel vers le devisToiture mesurée au LiDAR, panneaux posés, stringing et productible dans le même dossier
Dimensionnement PACTableur de déperditions, note technique retapéeCalculé depuis la visite technique et l'audit ADEME, note imprimée dans la charte du devis
Schéma hydrauliqueLogiciel de dessin, aller-retour avec le bureau d'étudesGénéré depuis le devis, ajustable dans un atelier graphique, validé par le thermicien
Signature du devisAbonnement mensuel à un service de signature tiersSignature électronique intégrée : code SMS, cachet PAdES B-T, page publique de vérification
Planning des équipesTableur partagé par e-mail, groupe de messagerie « qui va où »Tournées calculées par un solveur d'optimisation auto-hébergé, suivi client en direct
Réception de chantierPV papier signé puis scanné, réserves suivies dans un tableurRéception guidée geste par geste, réserves, garanties et attestation CEE calculées
Preuve terrainPhotos prises sur le téléphone personnel du technicienPhoto horodatée côté serveur, géolocalisée, empreinte SHA-256, attestation téléchargeable
Veille réglementaireLecture épisodique du Journal officiel, ou abonnement à un service de veilleCollecte quotidienne Légifrance, analyse de portée, alerte sur le module concerné

Chaque ligne de la colonne de droite correspond à une fonction réellement en production, détaillée dans les chapitres qui suivent.

Le métier n'est pas un paramétrage. Il est écrit dans le logiciel.

02 — Le fil conducteur

La ligne de vie d'un dossier

Ces huit étapes ne sont pas des rubriques de brochure : c'est la trajectoire réelle d'un dossier dans RenoWave. La donnée saisie à l'étape 1 sert encore à l'étape 8 — c'est tout l'intérêt.

Le contact arriveSimulateur public, formulaire publicitaire, appel entrant ou prospection territoriale ciblée sur les passoires thermiques.Lead qualifié, score, relance
Le rendez-vous se poseCréneau choisi sur les disponibilités réelles de la zone, commercial assigné au score, tournée optimisée, rappel SMS.Dispatch, trajets réels

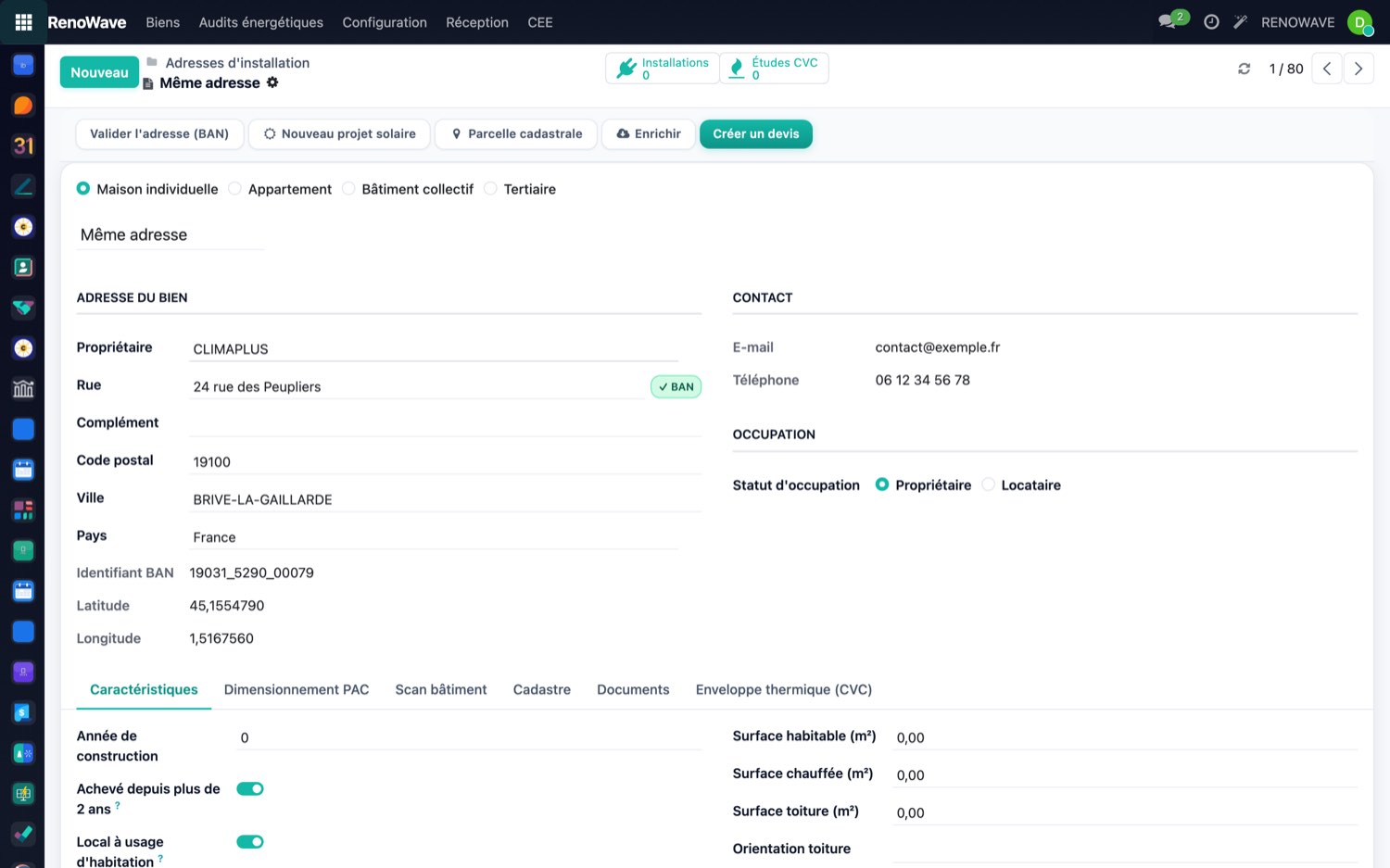

Le bien se documenteAdresse validée, parcelle cadastrale, audit énergétique ADEME, DPE, données bâtiment — récupérés automatiquement.5 référentiels publics
La technique se décideVisite technique sur tablette, dimensionnement PAC ou calepinage solaire, schéma hydraulique, note de calcul.165 champs de relevé
L'aide se calculePrime CEE par opération, enveloppe MaPrimeRénov', TVA travaux, financement — avec les gardes qui bloquent l'erreur.146 fiches CEE
Le devis part et revient signéGabarit soigné, mentions légales à jour, signature électronique avec code SMS et cachet horodaté.PAdES B-T, RFC 3161
Le chantier s'exécuteLots, Gantt, situations de travaux, rapports journaliers, photos certifiées, suivi client en direct.Marge suivie par lot

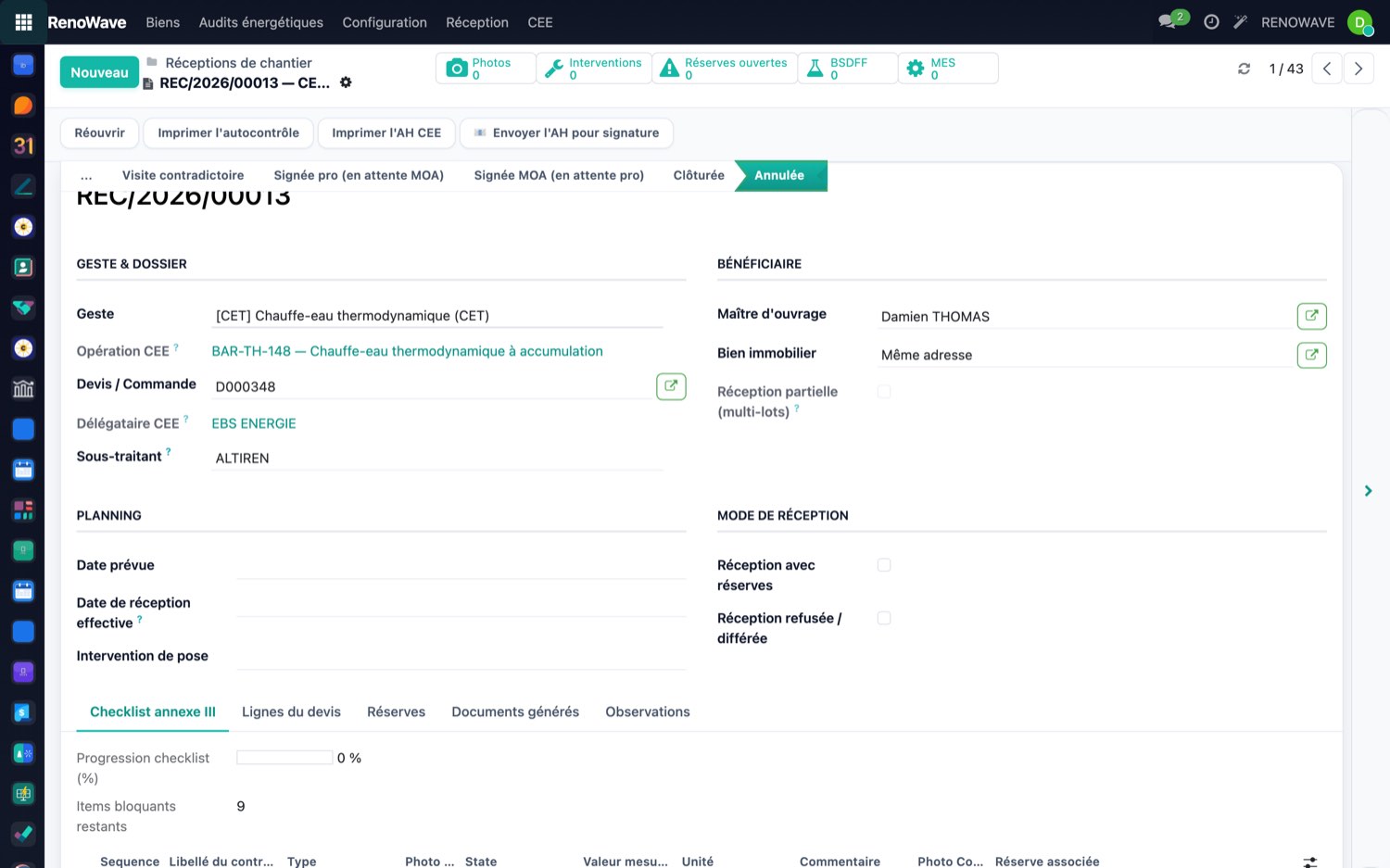

La réception fait foiPV signé, réserves, autocontrôle pré-COFRAC, attestation CEE, garanties calculées, registre de l'installation posée.3 garanties, J-60
Tableau de bord de direction RenoWave : devis en cours, projets photovoltaïques actifs, propositions envoyées, interventions du jour.
Écran d'accueil Le tableau de bord se compose par glisser-déposer : chaque utilisateur choisit ses indicateurs, ses graphiques et ses vues embarquées.

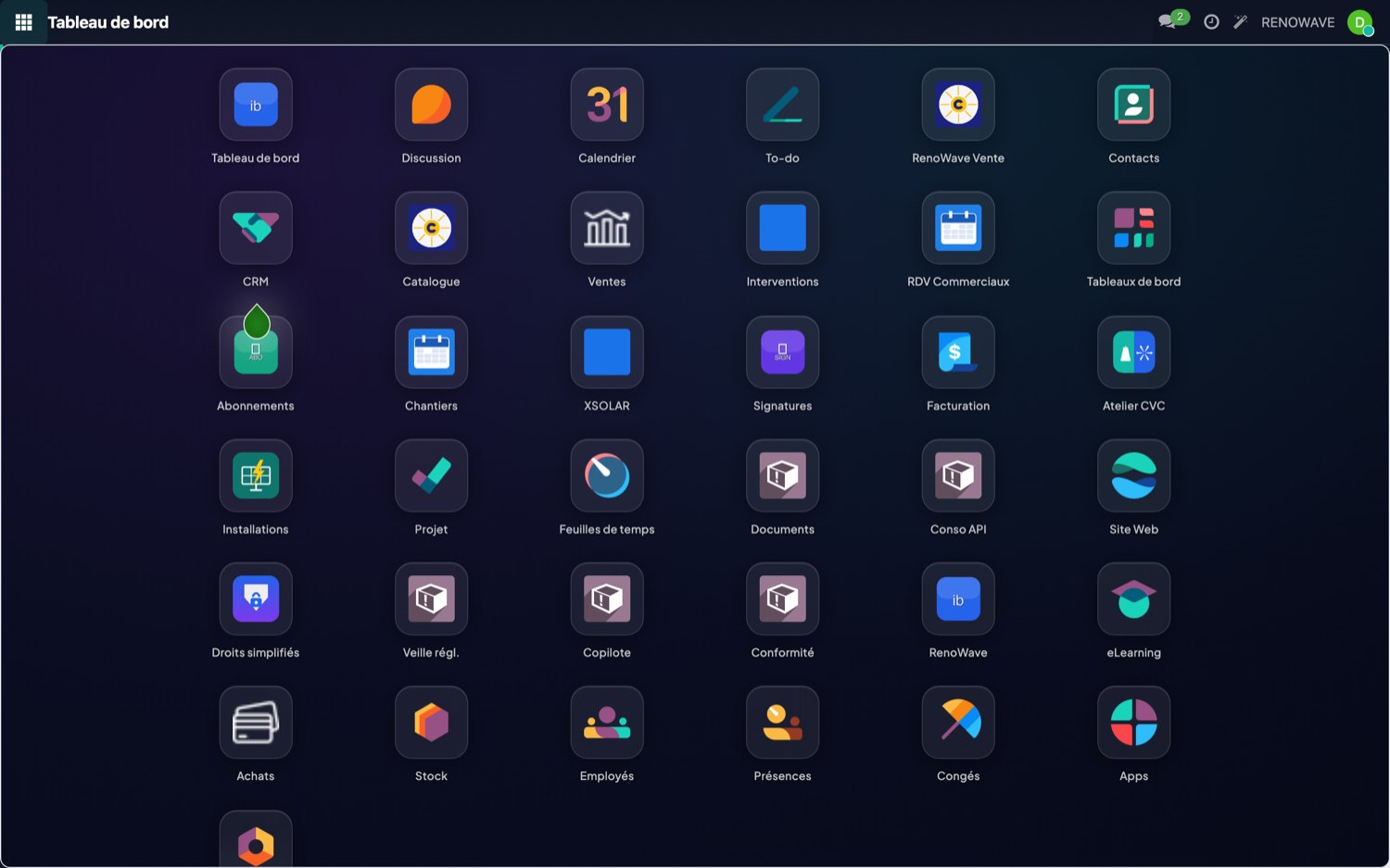

Grille des applications RenoWave : CRM, Ventes, XSOLAR, Chantiers, Interventions, Atelier CVC, Catalogue, Signatures, Facturation, Veille réglementaire, Conformité.
Les applications Le métier n'est pas un module greffé sur un ERP : chaque domaine a son application, et toutes partagent le même dossier client.

03 — Acquisition & force de vente

Le rendez-vous se termine par un chiffrage, pas par une promesse de rappel.

Onze modules tiennent la chaîne commerciale : trois simulateurs publics qui transforment un visiteur en piste qualifiée, un pipeline qui parle logement et chauffage plutôt que « opportunité générique », un dispatch qui calcule de vraies tournées, et des configurateurs tactiles qui sortent un devis chiffré devant le client.

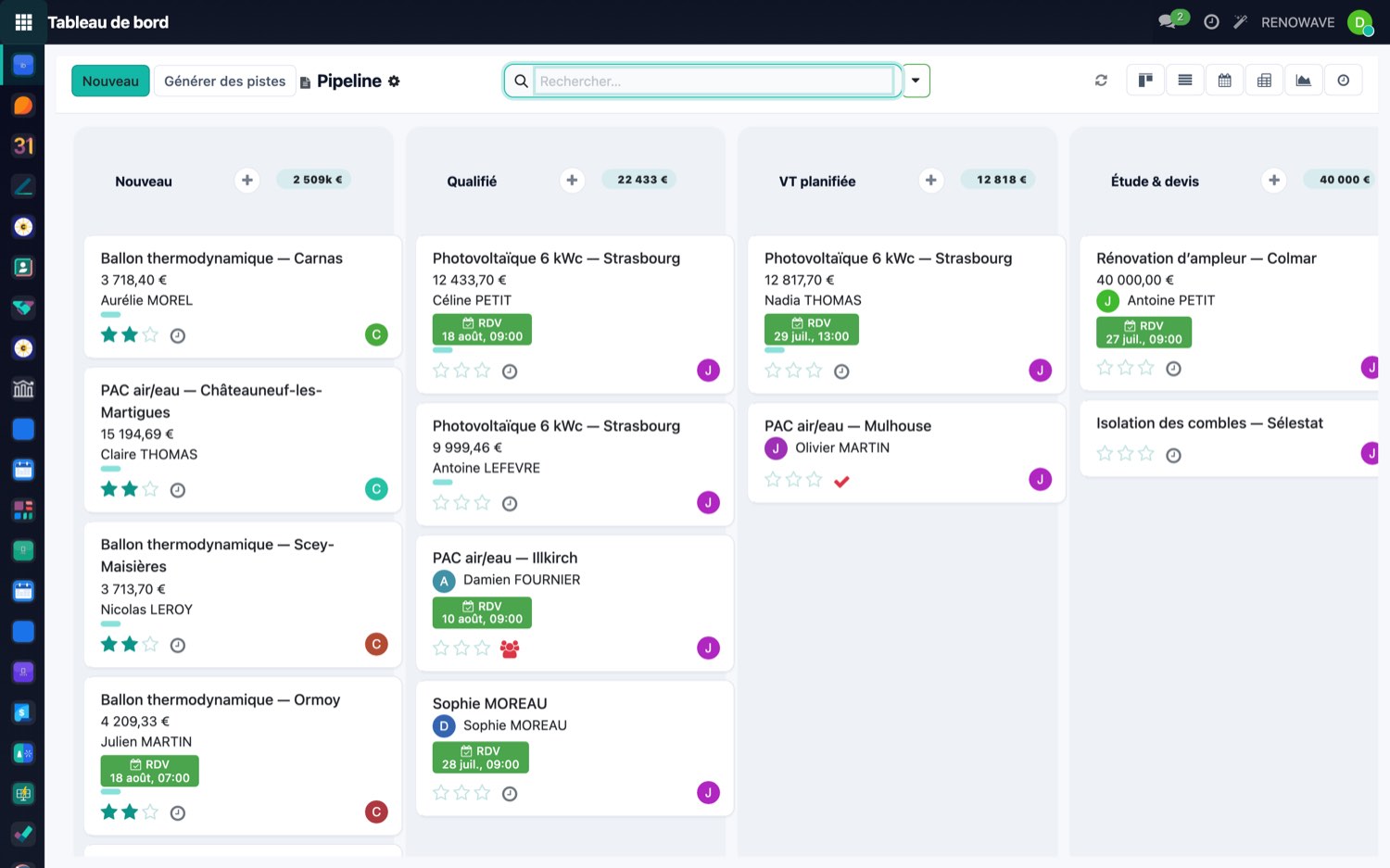

Pipeline commercial en colonnes : nouveau, qualifié, visite technique, devis envoyé, gagné.
Pipeline Les étapes du pipeline sont celles du métier, pas celles d'un CRM générique.

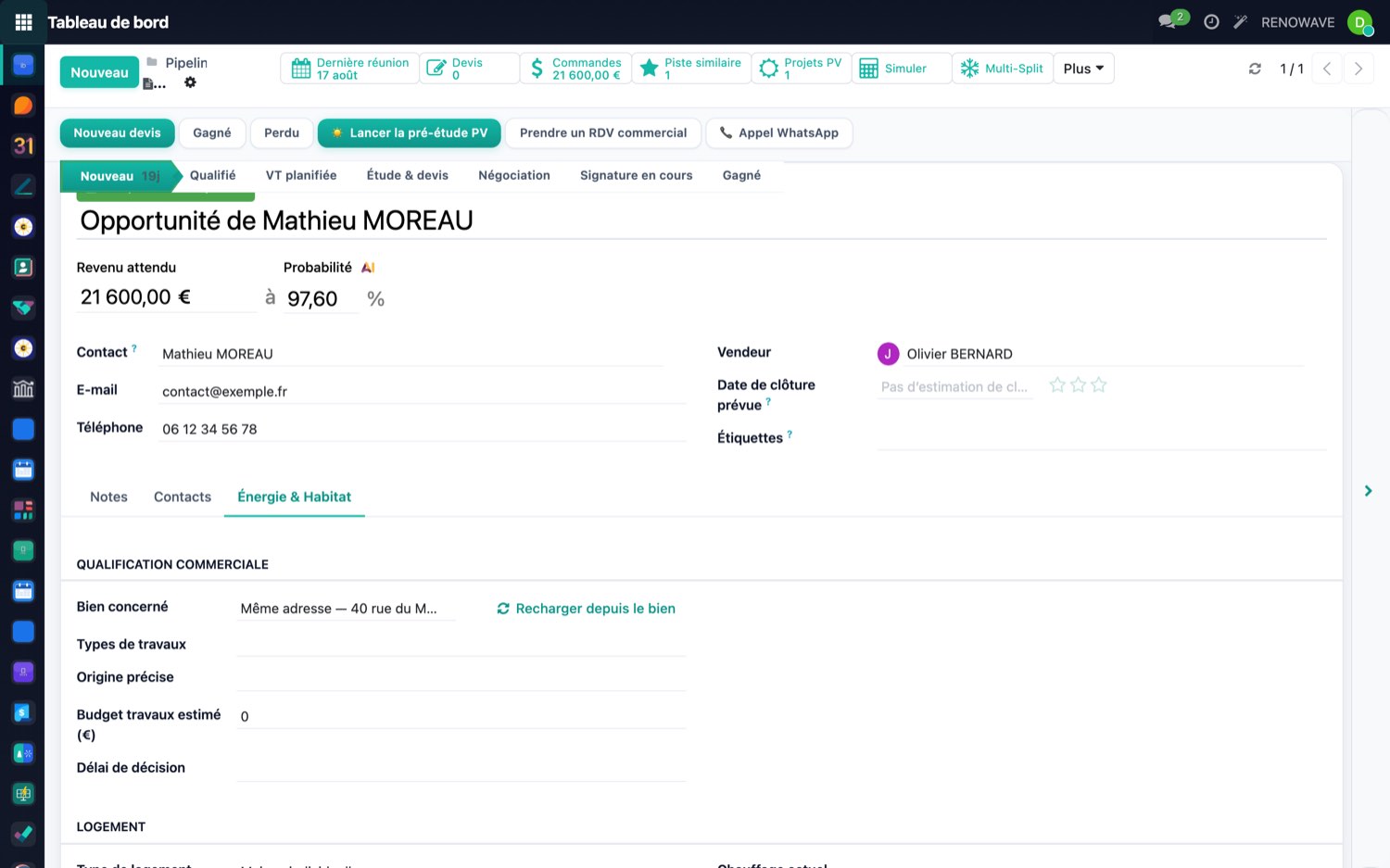

Onglet Énergie et Habitat d'une opportunité : type de logement, année, surface, chauffage actuel, classe DPE, catégorie d'aides.
Qualification énergie Type de logement, année de construction, chauffage actuel, classe énergétique et catégorie d'aides du foyer : ce qu'un commercial doit savoir avant de chiffrer.

Pipeline commercial Énergie

crm · v19.0.2.0.0

  • Onglet « Énergie & Habitat » : logement, chauffage existant, budget travaux.
  • Bouton « Recharger depuis le bien » : la fiche du logement, enrichie entre-temps, remonte sans ressaisie.
  • Rattachement automatique au logement quand le client n'en a qu'un.
  • Mini-carte de l'adresse directement sur la fiche.
  • Menu « Pilotage » : leads sans propriétaire, charge par commercial, conversion par canal, chiffre d'affaires pondéré, raisons de perte.

7 vues de pilotage prêtes à l'emploi · synchronisation sur 6 caractéristiques du logement, sans jamais écraser une saisie du commercial

Simulateurs publics & acquisition

acquisition · v19.0.14.0.0

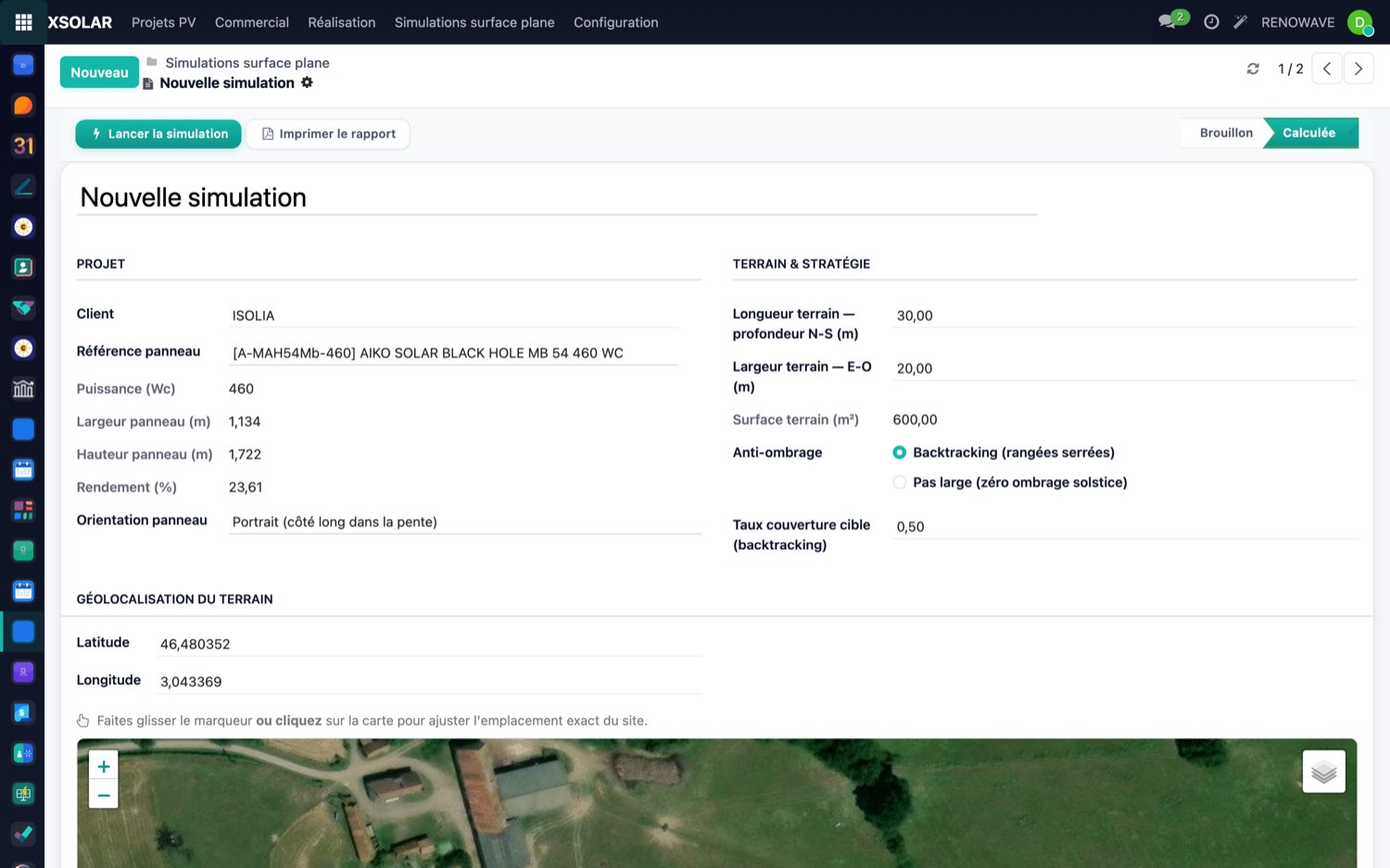

  • Trois simulateurs publics (photovoltaïque, PAC air/eau, PAC air/air) qui chiffrent économie annuelle, prix indicatif et retour sur investissement.

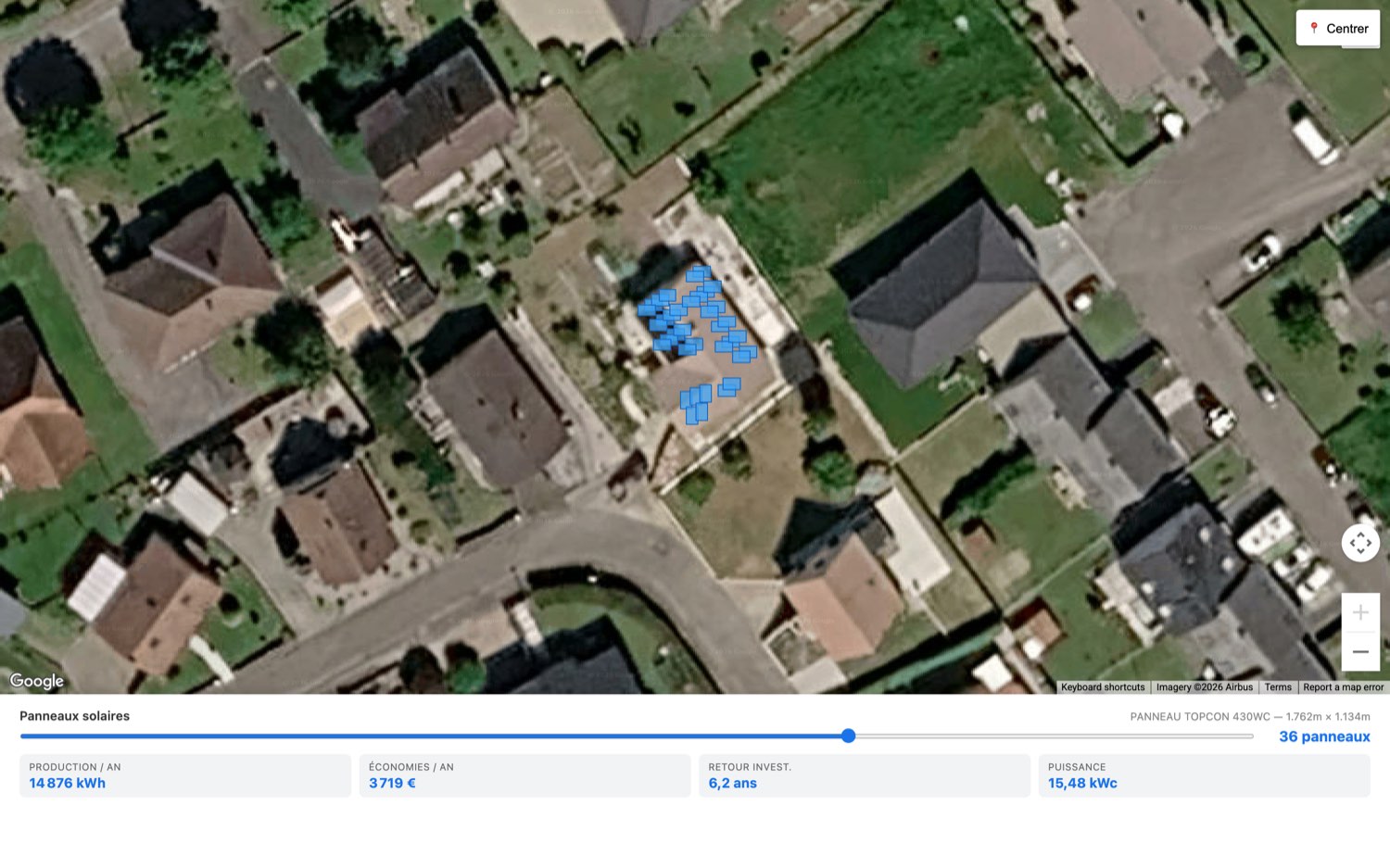

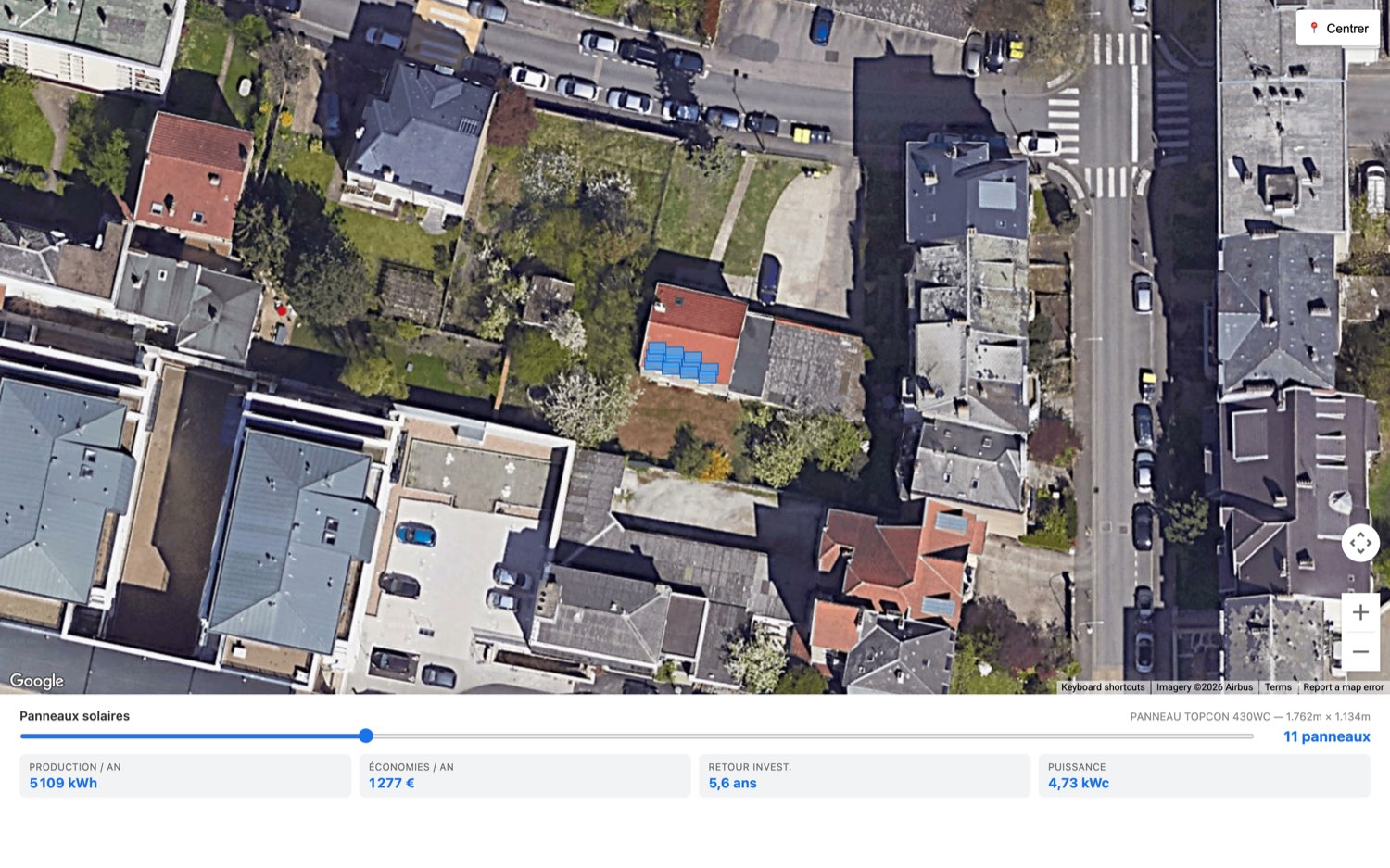

  • Le simulateur solaire va jusqu'au calepinage réel de la toiture, avec plan de pose envoyé par e-mail.
  • Webhooks Meta et Google : les leads publicitaires arrivent sans ressaisie.
  • Qualification du lead par intelligence artificielle (chaud / tiède / froid) et rappel prioritaire programmé.
  • Assignation au commercial le moins chargé, échéance de premier contact, escalade au responsable si le délai passe.
  • Prospection territoriale bâtie sur la base publique des diagnostics : passoires thermiques et chauffages fossiles, par code postal.

3 simulateurs · 2 webhooks publicitaires · relances J+1 / J+3 / J+7 · délai de premier contact 4 h par défaut, avec escalade · purge RGPD mensuelle des adresses IP

Configurateur commercial

configurateur · v19.0.3.9.0

  • « Nouvelle simulation » sur l'opportunité : chaque geste calcule sa prime et son reste à charge.
  • Un clic transforme la simulation en devis complet, primes chiffrées.
  • Configurateur multi-split pièce par pièce, qui propose les combinaisons d'unités réellement disponibles au catalogue.
  • Lecture automatique d'une pièce d'identité ou d'un avis d'imposition en photo.
  • Consentement RGPD joint automatiquement à l'enveloppe de signature.

Relance automatique des devis sans réponse (2 relances tous les 4 jours par défaut) avec alerte avant expiration

RDV commerciaux & dispatch

rdv · v19.0.7.4.0

  • Grille de créneaux affichant le nombre de commerciaux réellement disponibles dans la zone du client.
  • Assignation au score : zone, charge, compétences — conflits d'agenda et congés vérifiés avant validation.
  • « Optimiser les tournées » : ordre de passage recalculé sur les temps de trajet réels.
  • Rappel SMS la veille, confirmation ou report par le client depuis une page publique.
  • Départ signalé par le commercial : le client reçoit une heure d'arrivée estimée.
  • L'heure affichée est toujours celle du lieu du rendez-vous, jamais celle du poste du dispatcheur.

Rappel SMS envoyé 20 à 28 h avant · alerte automatique au responsable si un rendez-vous reste non assigné

Application de vente tactile

vente + vendeur

  • Application plein écran pensée pour la tablette, face au client : recherche du client, création du logement, chiffrage, devis.
  • Cinq domaines chiffrables au tableau de bord ; le parcours multi-split est complet en trois étapes.
  • Application mobile native pour le vendeur photovoltaïque : pièce d'identité et avis d'imposition lus en photo, sans ordinateur.

Conçue pour le terrain : authentification par jeton à chaque appel, adaptée aux réseaux mobiles instables

Copilote d'appel & WhatsApp

copilote · whatsapp

  • L'appel produit tout seul sa transcription, son compte-rendu et ses engagements — chaque promesse orale devient une tâche datée.
  • Le compte-rendu se poste dans le fil du contact et dans celui de l'opportunité.
  • Assistant intégré à l'ERP qui répond avec les chemins de menus réels de l'instance, pas des généralités.
  • Rappels de rendez-vous, relances de devis et enquêtes de satisfaction envoyés sur WhatsApp quand le client le préfère.
  • Repli automatique en SMS ou e-mail si l'envoi WhatsApp échoue : aucun message perdu.

Base de connaissance indexée sur 3 sources (formation, veille réglementaire, modules installés) · digest hebdomadaire des questions posées

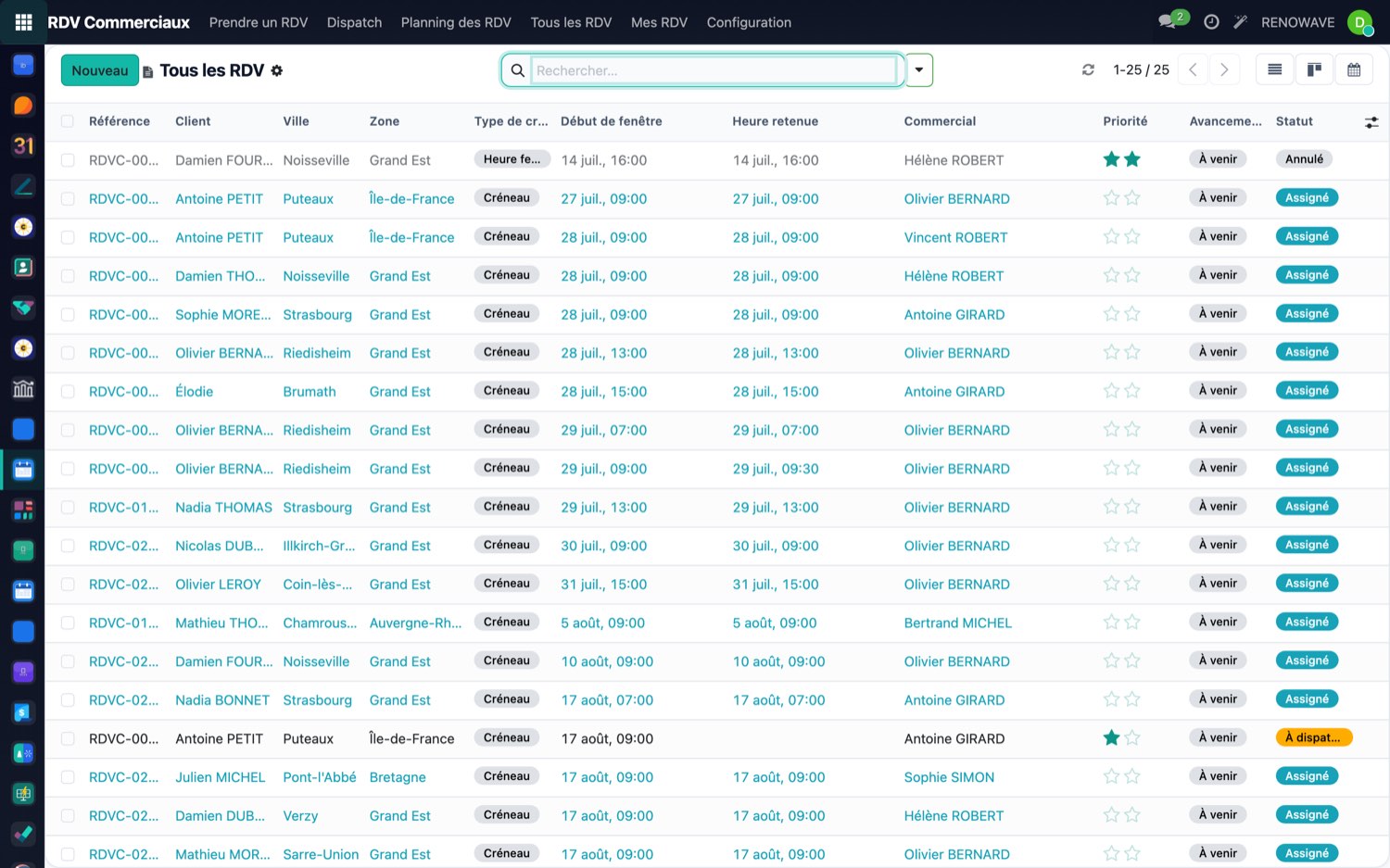

Pool des rendez-vous à dispatcher, en colonnes par état.
Rendez-vous Chaque rendez-vous porte sa zone, son créneau, son commercial assigné et son avancement terrain. Aucun ne reste dans un angle mort : le non-assigné remonte au responsable.

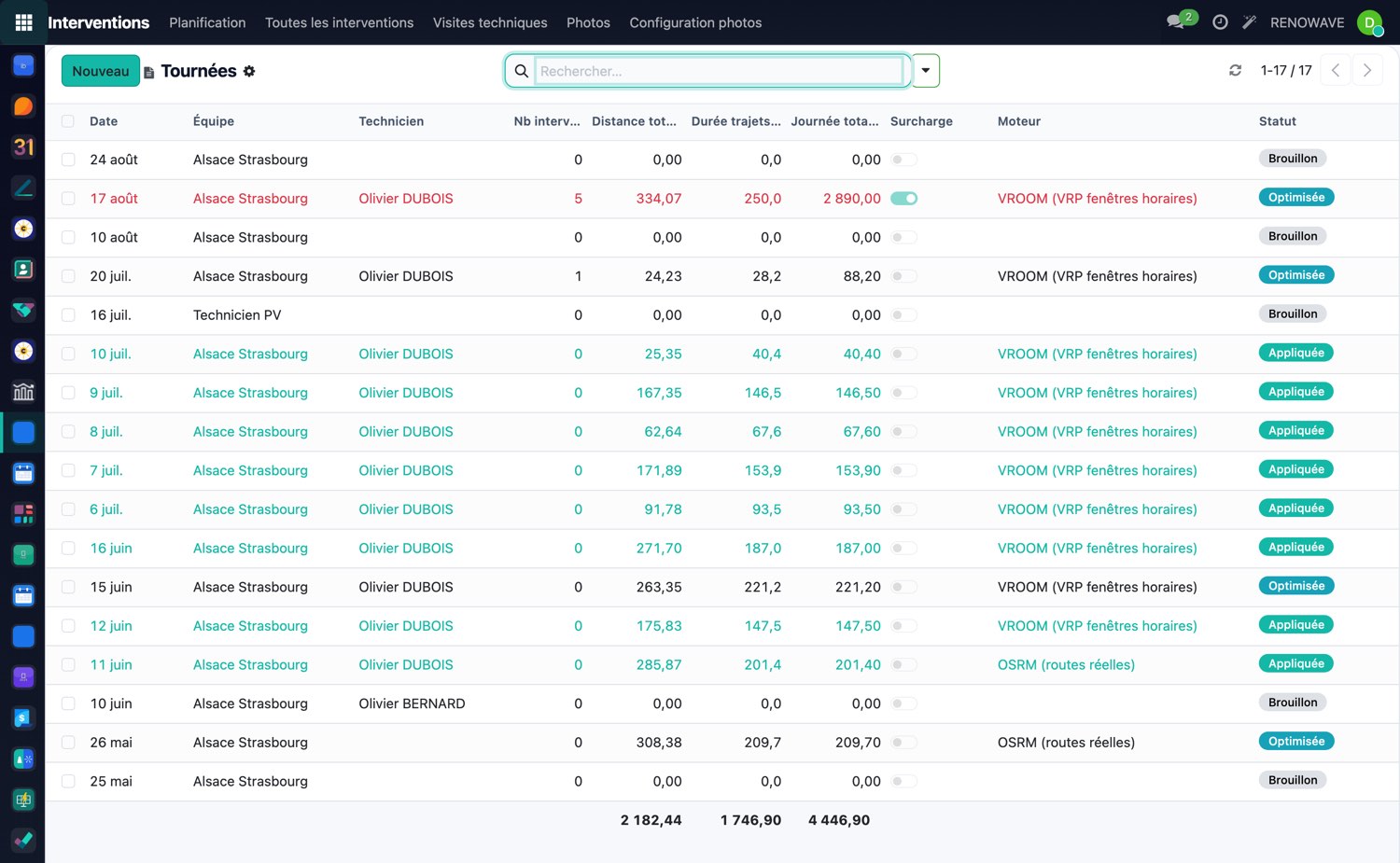

Liste des tournées : équipe, date, nombre d'arrêts, distance et durée calculées.
Tournées Chaque tournée porte son équipe, ses arrêts, sa distance et sa durée — calculées sur les temps de route réels, pas à vol d'oiseau.

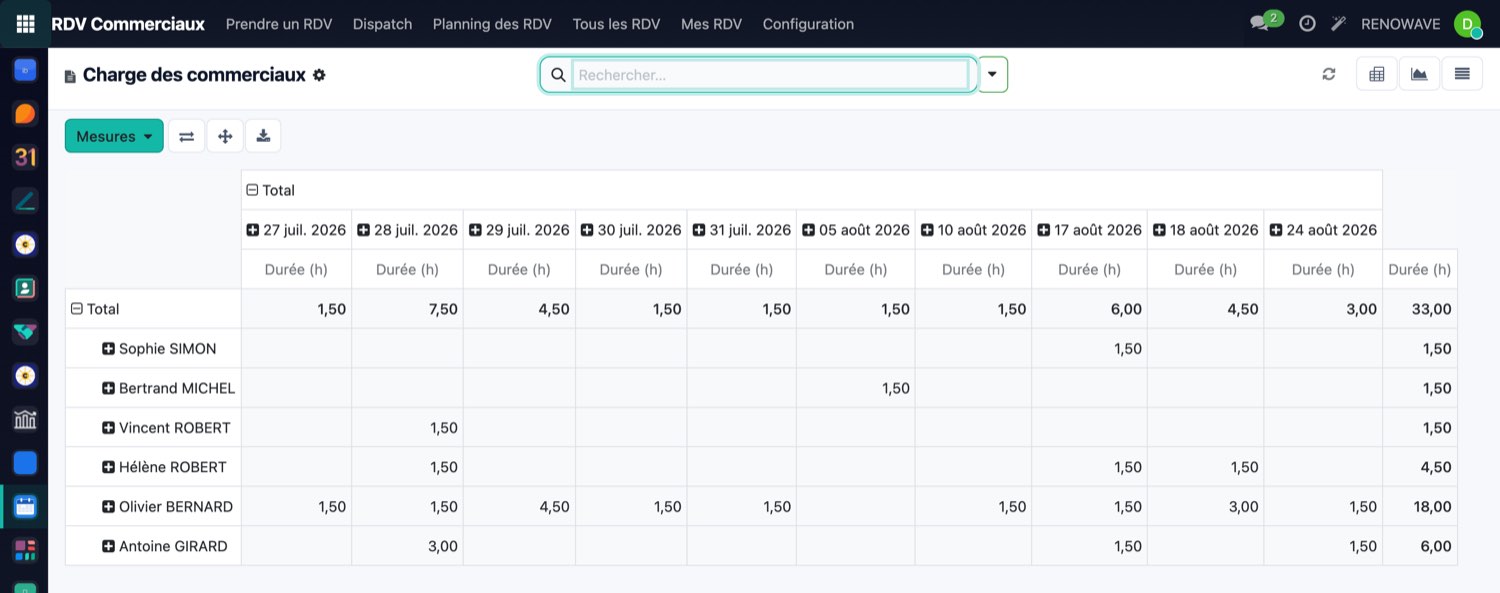

Tableau croisé de la charge des commerciaux.
Charge commerciale La répartition se pilote sur des chiffres, pas au ressenti.
Un seul fil du premier clic à la signature

Le lead capté sur un simulateur, qualifié, dispatché, chiffré et signé reste le même enregistrement du début à la fin. Aucun logiciel tiers entre les étapes.

Le dispatch est calculé, pas deviné

Temps de trajet réels, conflits d'agenda et congés vérifiés avant assignation — là où l'agenda partagé se contente d'afficher.

L'IA qualifie et lit, elle ne décide pas

Score de température, lecture de pièce d'identité, extraction d'avis d'imposition : toujours soumis à validation humaine avant enregistrement.

04 — Devis, documents & signature

Chaque document qui part chez le client est beau, juste et opposable.

Treize modules couvrent la fabrique documentaire : dix gabarits de devis rendus par un moteur d'impression moderne, un éditeur par blocs pour tout le reste, la surimpression sur les CERFA officiels, et une signature électronique complète — cachet cryptographique horodaté compris — sans abonnement à un service tiers.

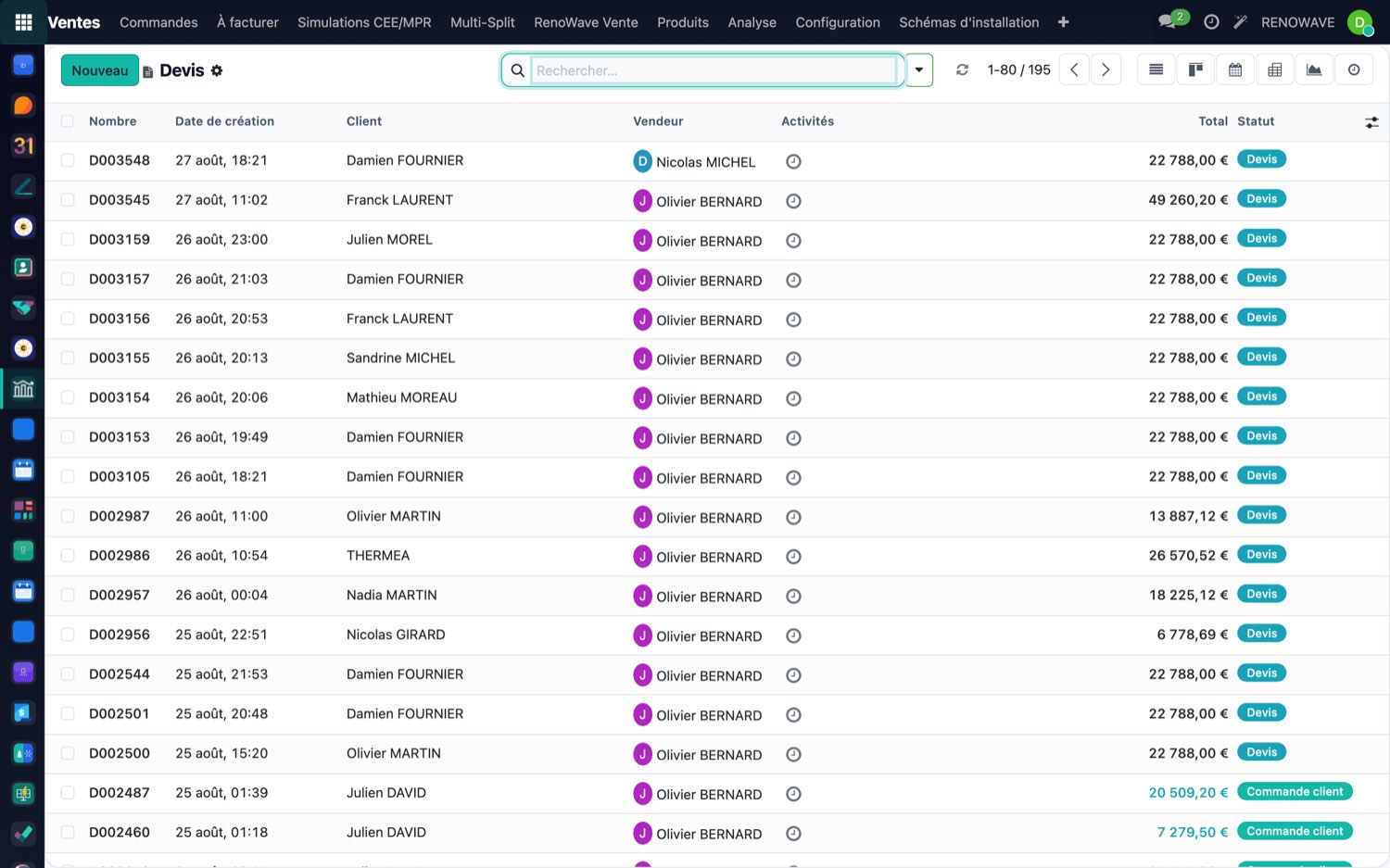

Portefeuille de devis : référence, client, montant, primes CEE et MaPrimeRénov', état.
Portefeuille de devis Le montant des aides est une colonne du portefeuille, pas une pièce jointe : on voit d'un coup d'œil le reste à charge de chaque dossier.

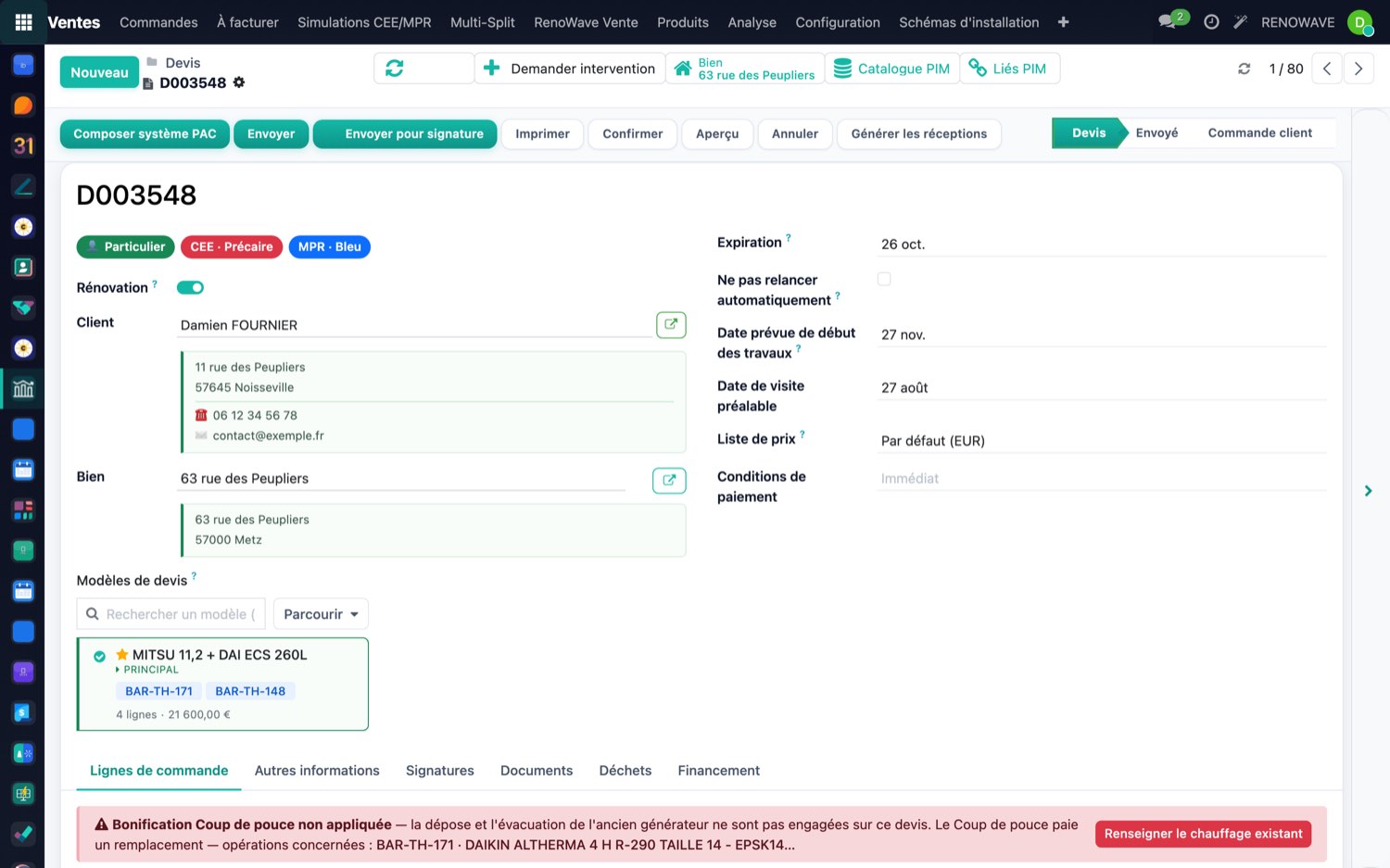

Fiche devis RenoWave : client, modèles de devis composables, lignes de commande avec descriptif technique du panneau photovoltaïque.
Fiche devis Les modèles de devis se composent (ici une PAC et un ballon), et le descriptif technique du produit est repris automatiquement du catalogue dans le document imprimé.

Devis nouvelle génération

devis_chromium · v19.0.5.12.1

  • Dix mises en scène au choix — Moderne, Épuré, Compact, Prestige, Signature, Éclat, Prestance, Pigment, Carbone, Tilleul (bicolore) — sans jamais toucher au contenu ni aux mentions légales.
  • Neuf appairages de polices réglant titres, corps et chiffres d'un seul geste.
  • Photo du produit dans le descriptif, écrin de logo au choix, pagination « Page i / N » dans la police du gabarit.
  • Coexiste avec l'ancien rendu au même menu Imprimer : aucun devis existant impacté.

10 gabarits · 9 appairages de polices (21 fichiers de caractères embarqués) · 16 tests automatisés dédiés au rendu

Moteur d'impression

report_chromium · v19.0.1.6.1

  • Rendu par un navigateur moderne au lieu d'un moteur figé de 2010 : mises en page en grille, variables de style, vectoriel à l'échelle.
  • Activation rapport par rapport : décoché partout par défaut, aucune rupture.
  • Pas de repli silencieux — un rendu qui échoue le dit, plutôt que de laisser partir un document cassé.

10 tests de rendu · moteur d'abord éprouvé en production sur la proposition photovoltaïque avant généralisation

Signature électronique

sign · v19.0.1.14.0

  • Enveloppe multi-signataires avec journal d'audit horodaté de chaque événement.
  • Vérification d'identité par code à usage unique envoyé par SMS.
  • Cachet cryptographique PAdES avec horodatage RFC 3161 attestant que la date n'a pas été trafiquée.
  • Certificat d'audit imprimable reprenant l'empreinte de chaque document signé.
  • Page publique de vérification accessible par QR code : n'importe qui peut contrôler l'authenticité d'un document.
  • Éditeur visuel des zones de signature, rappels automatiques, lien valable 30 jours.

7 états d'enveloppe · code à 10 min / 3 tentatives · profil ETSI EN 319 142 · empreinte SHA-256 par document · 3 rappels automatiques

Éditeur de documents

document · v19.0.4.15.0

  • Construction par blocs de devis, factures et rapports de visite, avec aperçu en direct.
  • Galerie de modèles de devis en cartes, par catégorie de travaux.
  • Bibliothèque de mentions incitatives (MaPrimeRénov', prime CEE, rénovation d'ampleur) injectées avec les montants réels du dossier.

18 types de blocs · 5 types de documents · 7 catégories de modèles

Surimpression sur documents officiels

pdf_template · mandat_anah

  • Éditeur glisser-déposer pour positionner chaque champ sur l'aperçu d'un CERFA, au point près.
  • Catalogue de champs découvert automatiquement depuis la fiche visée — pas de noms techniques à connaître.
  • Mandat MaPrimeRénov' CERFA 16089 et procuration Anah 13462*01 remplis depuis le dossier, prêts à signer.

Deux mécanismes complémentaires : surimpression par coordonnées pour un PDF sans champs, remplissage natif pour les CERFA qui en ont

TVA travaux & e-facturation

tva_travaux · einvoice

  • Taux de TVA travaux appliqué ligne par ligne (5,5 / 10 / 20 %), devis mixtes gérés nativement.
  • Mention légale certifiée générée automatiquement, articles du Code général des impôts cités — elle remplace l'attestation papier depuis février 2025.
  • Réforme de la facturation électronique : couche d'abstraction de Plateforme Agréée, trois adaptateurs livrés, diagnostic « Prêt pour l'e-facturation » sur la fiche client.

art. 278-0 bis A CGI art. 279-0 bis CGI loi 2025-127 · photovoltaïque ≤ 9 kWc à 5,5 % (arrêté du 08/09/2025)

Financement

financement · v19.0.6.0.0

  • Barèmes versionnés de date à date par financeur, avec le PDF source joint pour traçabilité.
  • Le barème en vigueur à la date du devis est choisi automatiquement — jamais une grille périmée.
  • Simulation depuis le devis sur le reste à charge réel, primes déduites : mensualité, TAEG, coût de l'assurance.
  • Statut de fiabilité du barème (contractuel ou indicatif) affiché jusque dans le résultat.

3 financeurs préconfigurés · 4 types de crédit dont l'Éco-PTZ à 0 %

Abonnements & maintenance

abonnement · v19.0.1.0.0

  • Contrats récurrents facturés automatiquement à échéance, avec suivi du revenu récurrent mensuel en direct.
  • Parcours d'upsell en cours de contrat, avec prorata calculé.
  • Résiliation motivée obligatoire ; un contrat jamais facturé s'annule, il ne se résilie pas — l'historique reste juste.

Cycle à 7 états · indicateurs de revenu récurrent à 1 et 3 mois

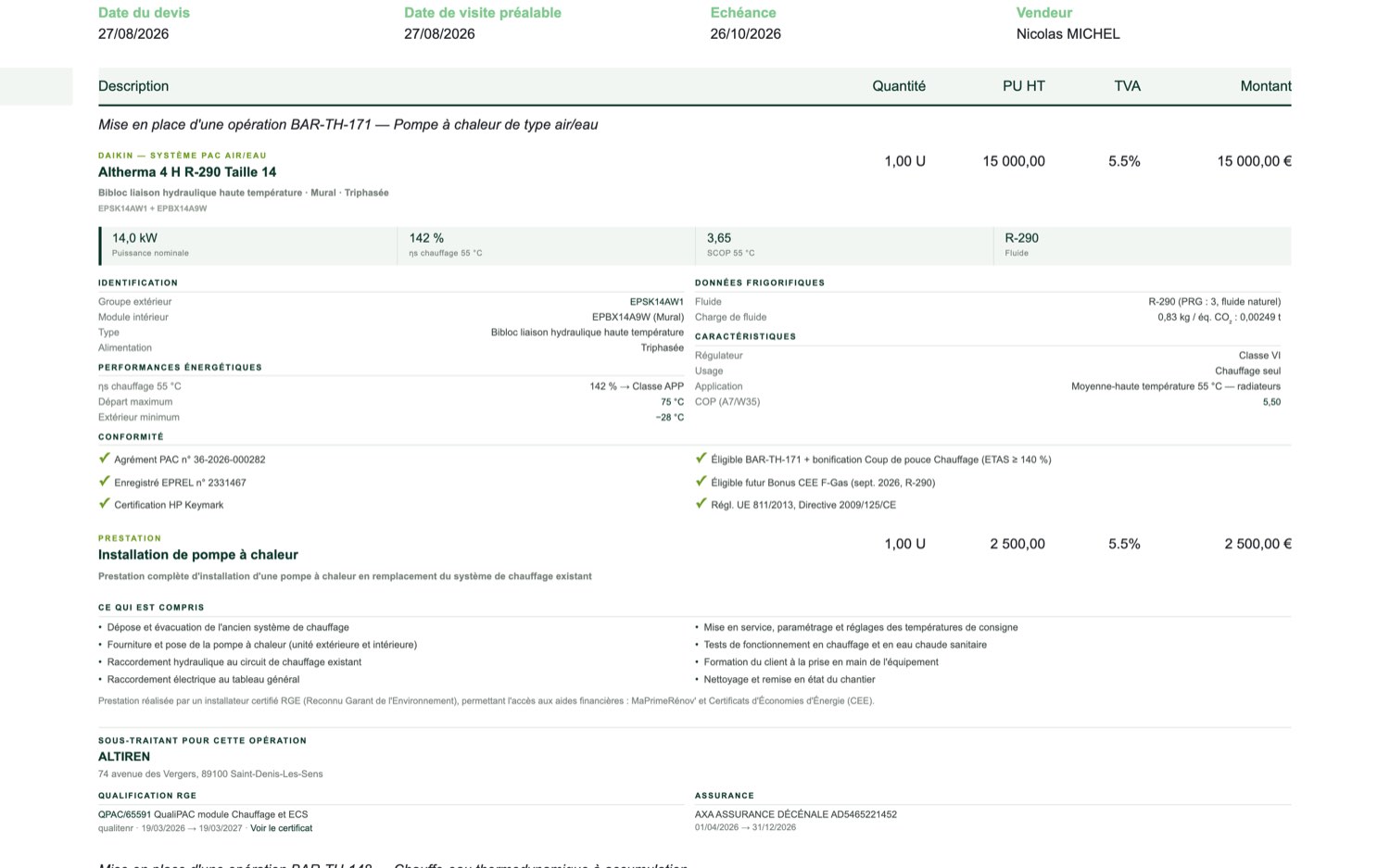

Rendu imprimé d'un devis : ligne d'opération CEE, fiche technique de la pompe à chaleur, conformité, prestation détaillée et sous-traitant avec sa qualification RGE.
Devis imprimé Sous chaque ligne, le descriptif technique repris du catalogue, le numéro d'agrément de l'appareil, l'éligibilité à la prime, le détail de la prestation et le sous-traitant avec sa qualification RGE et son assurance décennale. Rien de tout cela n'est retapé.

Liste des enveloppes de signature électronique avec leurs états.
Enveloppes Chaque événement de signature est horodaté et journalisé.

Fiche de template PDF de surimpression sur document officiel.
Surimpression Les CERFA se remplissent depuis le dossier, sans retoucher le formulaire officiel.

La valeur probante d'un service de signature payant, sans abonnement ni donnée client envoyée dehors.

05 — Aides financières & conformité

La prime se calcule sur le devis. Et elle se bloque quand elle n'est pas due.

C'est le cœur réglementaire de RenoWave, et son plus gros investissement : 146 fiches d'opérations CEE calculées directement sur la ligne de devis, deux régimes MaPrimeRénov' non cumulables gérés comme tels, des gardes qui empêchent la prime indue avant qu'elle ne soit accordée, et une veille qui lit le Journal officiel tous les jours à votre place.

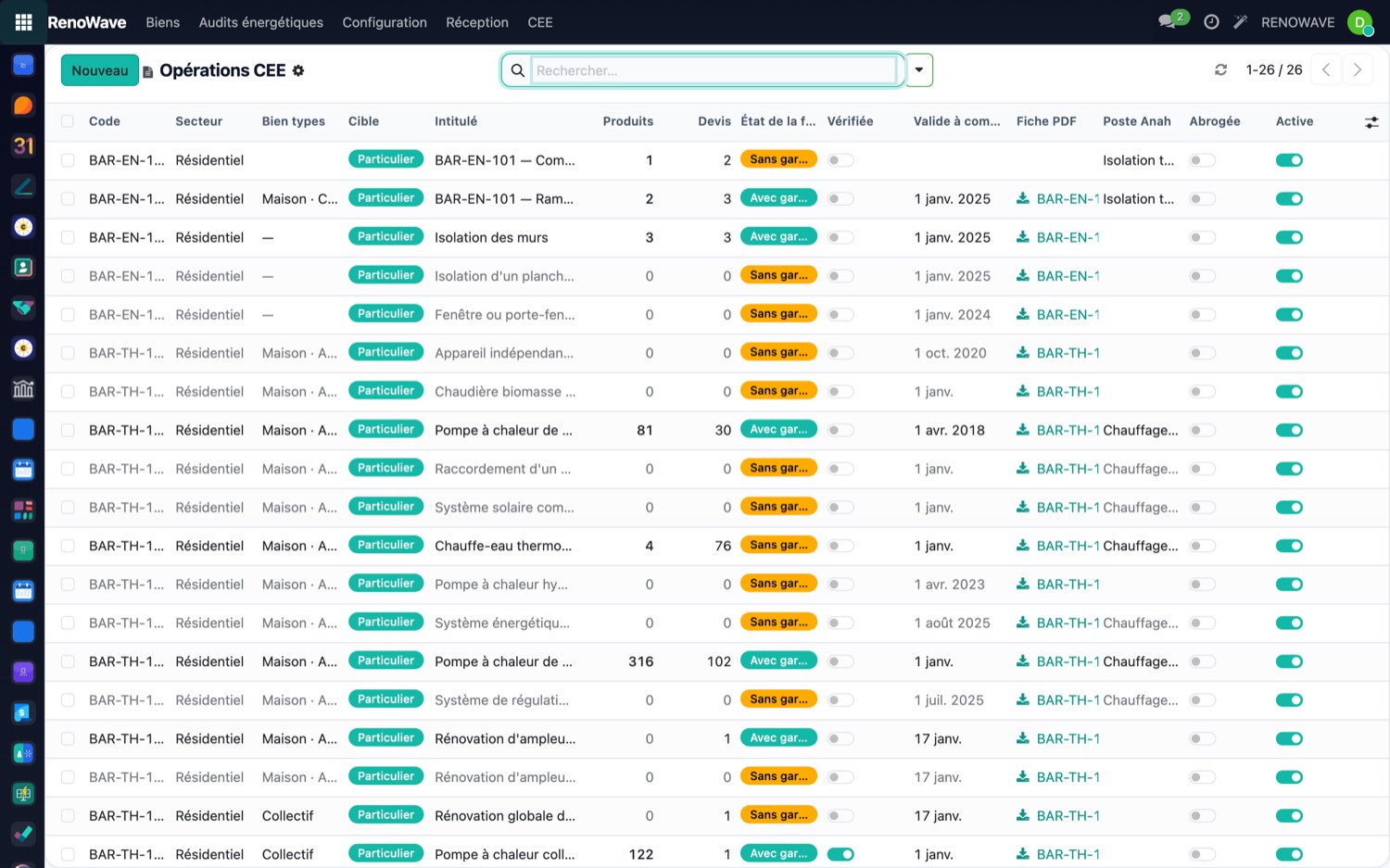

Bibliothèque des opérations CEE groupées par secteur résidentiel et tertiaire.
Bibliothèque CEE Les opérations standardisées sont classées par secteur, chacune reliée à ses produits éligibles et à son poste de travaux Anah.

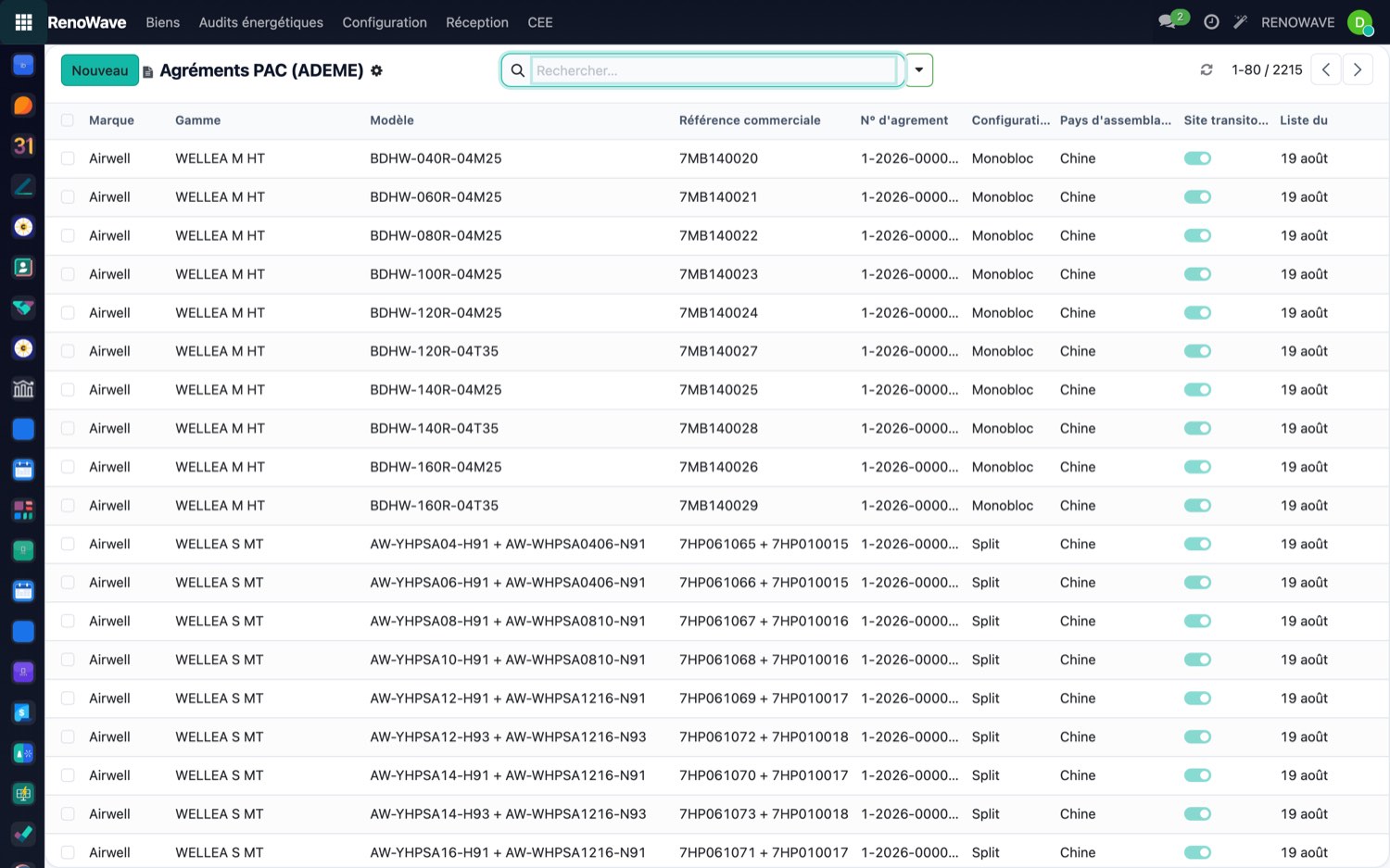

Registre des modèles de pompes à chaleur agréés, importé depuis l'ADEME.
Agréments PAC Le registre officiel ADEME est importé localement : une pompe à chaleur non agréée ne peut plus emporter la bonification par inadvertance.

Calculatrice de primes CEE

calcul_cee · v19.0.3.53.0

  • La prime se calcule dès qu'une opération standardisée est posée sur une ligne de devis, avec une garde centrale sur les six chemins qui peuvent l'écrire.
  • Assistants dédiés aux opérations complexes : BAR-TH-171 BAR-TH-129 AGRI-TH-119 BAT-EN-111, avec contrôle d'éligibilité et attestation sur l'honneur intégrée.
  • Blocage de la bonification « Coup de pouce » si le modèle de pompe à chaleur ne figure pas au registre ADEME — obligatoire au 1er septembre 2026.
  • Fiche produit CEE créée à partir d'une simple référence fabricant : la fiche technique est retrouvée et lue automatiquement.
  • Les données techniques manquantes sont réclamées avant validation, plutôt que de laisser passer une prime nulle en silence.
  • Bâtiment collectif traité avec son assistant propre BAR-TH-179 BAR-TH-180.

146 fiches d'opérations distinctes (253 enregistrements : résidentiel, tertiaire, agricole, industrie, réseau, transport) · 17 assistants de saisie · 189 tests automatisés sur ce seul module

MaPrimeRénov' rénovation d'ampleur

ampleur · v19.0.10.23.0

  • L'enveloppe se pose une fois sur le projet, pas devis par devis, puis se répartit au prorata avec figement à la confirmation.
  • Les deux régimes non cumulables — voie État et voie Anah — ont chacun leur taux, leur assiette et leur écrêtement, sur des barèmes millésimés.
  • Recherche de l'accompagnateur agréé compatible avec la commune, dans l'annuaire officiel France Rénov'.
  • Checklist des pièces obligatoires, dépôt bloqué tant qu'il en manque une.
  • Contrôle de cohérence avant dépôt : taux de TVA, qualification RGE valide sur le bon domaine, dates — et relecture du devis généré.

19 barèmes millésimés · 19 pièces de dossier référencées · 50 tests automatisés

Veille réglementaire

veille · v19.0.1.5.0

  • Collecte quotidienne des textes officiels via l'API Légifrance, plus les délibérations tarifaires, les documents PNCEE et les travaux parlementaires.
  • Analyse de portée et de criticité de chaque texte, avec repli sur une analyse par mots-clés si le service est indisponible — jamais de veille silencieuse.
  • Registre de correspondance texte ↔ module : on sait quel écran devra bouger.
  • Alerte assignée sur les cas critiques, digest hebdomadaire par e-mail.

8 sources réglementaires surveillées · 13 correspondances déjà cartographiées

Conformité & certificats RGE

conformite · rge

  • Un contrôle unique fédère la qualification RGE de l'entreprise et du sous-traitant, l'agrément de l'organisme de qualification et la certification du personnel.
  • Déclenché avant démarchage, à la création d'un devis, à l'affectation d'un sous-traitant — pas seulement à la demande.
  • Alerte avant l'échéance d'une qualification, pas après.
  • Journal d'audit inaltérable, opposable en contrôle PNCEE ou ANAH.
  • Certificats RGE récupérés automatiquement depuis le registre ADEME à partir du SIRET, PDF officiel attaché.

8 organismes de qualification référencés · 17 exigences d'agrément · 5 déclencheurs de contrôle · jusqu'à 100 certificats récupérés par SIRET

Audit énergétique & DPE

dpe · 3cl

  • L'audit réglementaire s'importe depuis l'open data ADEME et se rattache au bien : scénarios de travaux, classes atteintes, déperditions.
  • Les scénarios éligibles au gain MaPrimeRénov' (deux classes ou plus) sont identifiés automatiquement.
  • Les audits périmés et les scénarios divergents sont signalés.
  • Moteur de calcul 3CL-DPE 2021 intégré : classe estimée depuis les réponses de la visite technique, sans attendre un diagnostic officiel.

Moteur de calcul réglementaire écrit en propre (479 lignes), pas un appel à un service tiers

Déchets de chantier & environnement

dechets · inies_connector

  • Quantités de déchets estimées ligne par ligne, mention réglementaire ajoutée au devis et à la facture décret 2020-1817.
  • Bordereau de dépôt au format officiel, points de collecte géolocalisés sur une carte.
  • Bordereau de suivi des fluides frigorigènes préparé et interrogé via l'API nationale Trackdéchets.
  • Fiches environnementales officielles INIES rattachées aux produits, taux de recyclage calculé.

10 catégories de déchets · 16 règles d'estimation · 9 indicateurs environnementaux par produit

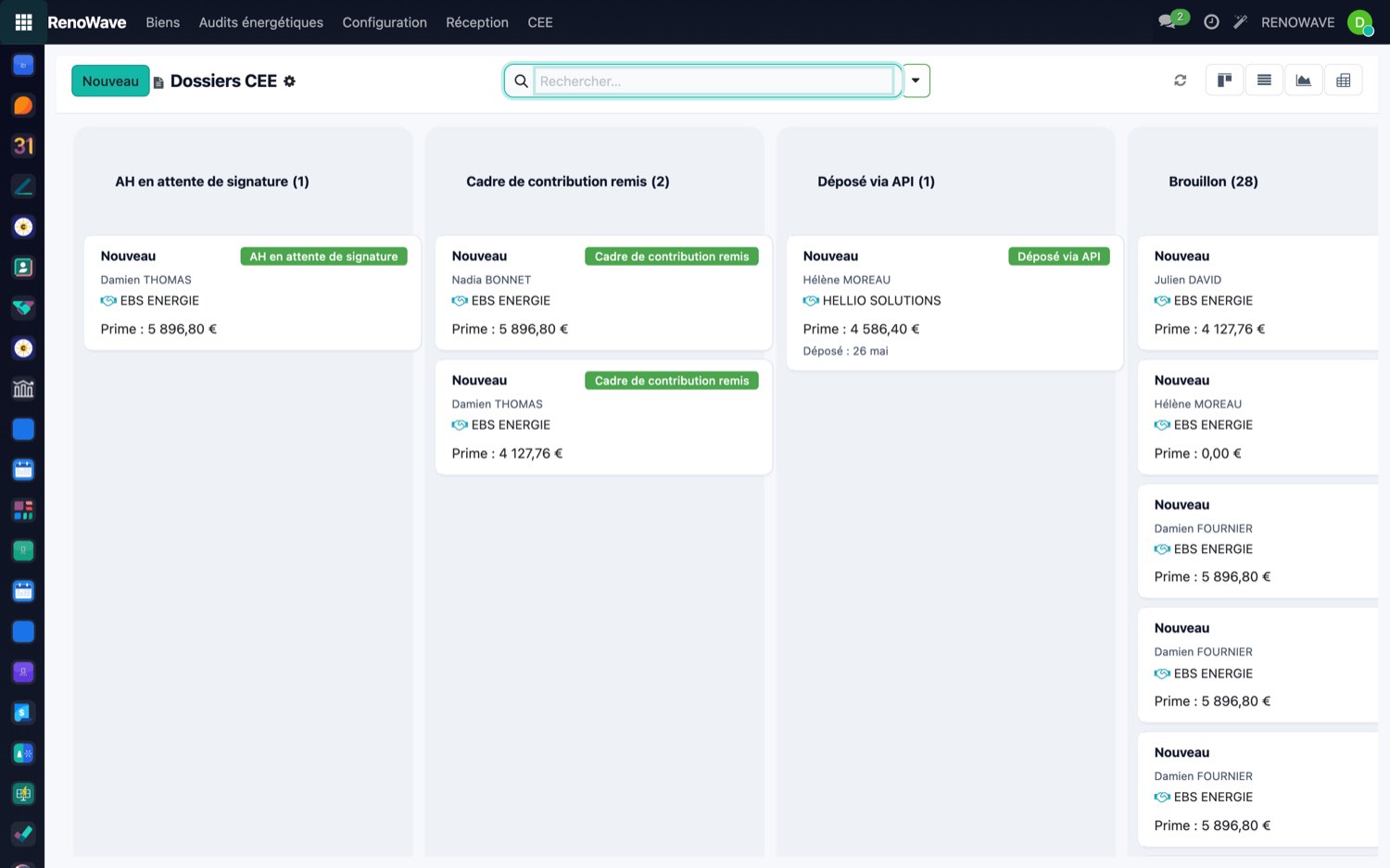

Dossiers CEE en colonnes par état d'avancement.
Dossiers CEE De l'attestation sur l'honneur au paiement de la prime.

Alertes de veille réglementaire avec niveau de sévérité.
Veille Les textes captés deviennent des alertes assignées.

Liste des audits énergétiques importés depuis l'ADEME.
Audits Importés depuis l'open data, filtrables sur le gain de classes.
Liste des installateurs avec leur SIRET, leurs qualifications RGE et les dates de validité.
Installateurs & qualifications Les certificats RGE sont récupérés au registre officiel, avec leurs dates de validité — c'est ce qui permet de bloquer un chantier confié au mauvais domaine de qualification.
Les gardes bloquent avant l'erreur

Agrément PAC vérifié au registre avant validation, garde anti-prime-hors-rénovation, conformité RGE contrôlée avant signature. La faute réglementaire est empêchée, pas constatée après le rejet du dossier.

Les données viennent des sources officielles

Légifrance, ADEME, INIES, Base Adresse Nationale, Trackdéchets, annuaire des entreprises. Aucune base maison à tenir à jour à la main.

La conformité laisse une trace opposable

Chaque contrôle est journalisé de façon inaltérable et consultable en cas d'inspection — ce qu'un logiciel de devis classique ne conserve pas.

06 — XSOLAR

La toiture se mesure au LiDAR, les panneaux se posent en 3D, le CERFA sort tout seul.

XSOLAR est la suite photovoltaïque de RenoWave, et le module le plus dense du produit. De la première estimation de toiture jusqu'à la mise en service, un projet vit dans un seul outil : plus de bureau d'études externe pour le calepinage, plus de tableur pour la rentabilité, plus de copier-coller entre l'étude et l'administratif.

Atelier de calepinage : vue satellite d'un quartier, panneaux posés sur la toiture, indicateurs de production annuelle, économies, retour sur investissement et puissance.
Atelier de calepinage Les panneaux se posent sur la toiture réelle. Production annuelle, économies, retour sur investissement et puissance se recalculent à chaque panneau ajouté.

Étude & analyse du site

  • Nuage de points LiDAR HD de l'IGN lu à distance, par lecture partielle — sans télécharger des centaines de mégaoctets.
  • Toiture segmentée pan par pan par croissance de région sur les normales locales.
  • Masques d'ombrage proches détectés, horizon calculé sur 36 secteurs d'azimut.
  • Référentiel national des bâtiments, empreinte et hauteur BD TOPO, altimétrie, zonage d'urbanisme et périmètres des Bâtiments de France interrogés en un clic.
  • Le bâtiment porteur est reconnu par l'anneau de la parcelle cadastrale — pas par un simple point GPS qui confondrait une aile mitoyenne avec un voisin.
  • Reconstruction 3D par photos de drone à la demande : serveur de calcul provisionné puis détruit automatiquement.

13 sources de données publiques ou externes interconnectées · planéité d'un pan calibrée à 0,22 m · 197 tests automatisés sur le module cœur

Calepinage 2D et 3D

  • Atelier 2D par glisser-déposer sur fond satellite ou cadastral, avec obstacles, zones et emprises de parcelle.
  • Atelier 3D natif sur maquette photoréaliste de la ville, avec les mêmes gestes qu'en 2D.
  • Visionneuse 3D dédiée au maillage texturé issu du vol de drone.
  • Mode terrasse et lestage : calepinage par zones, agrégation automatique par orientation réelle.
  • Surfaces planes et ombrières : structure fixe, tracker mono-axe ou bi-axe, avec la cinématique réelle du vérin.
  • Rendu photoréaliste des panneaux incrusté sur la propre photo du toit du client — l'objection esthétique se lève au premier rendez-vous.

3 régimes de structure simulés avec course de vérin réelle · stratégie anti-ombrage au choix (rangées serrées ou zéro ombrage au solstice)

Dimensionnement électrique

  • Répartition automatique des chaînes sur un ou plusieurs onduleurs, mono ou multi-entrées.
  • Les deux limites normatives sont contrôlées séparément, jamais confondues : courant de court-circuit et courant d'entrée maximum UTE C15-712-1.
  • Schéma de câblage adapté au type d'installation, y compris micro-onduleurs.
  • Au-delà de 36 kVA : régime de raccordement suggéré, calibres, pouvoir de coupure, tête haute tension sur l'unifilaire.
  • Descriptif technique CONSUEL différencié sous et au-dessus de 36 kVA.

29 tests dédiés au dimensionnement haute tension et tertiaire, avec non-régression du dimensionnement résidentiel

Productible & rentabilité

  • Irradiance horaire européenne interrogée sur 8 760 heures par an, production transposée sur tout plan, suiveur compris.
  • Grille tarifaire de revente S21 versionnée par date de demande de raccordement — jamais figée à la date du devis.
  • Courbe de consommation réelle du client importée via Enedis Data Connect après consentement, sur 24 mois.
  • Le taux d'autoconsommation reste un arbitrage visible à l'écran, avec l'origine de sa valeur — jamais un relèvement silencieux.
  • Simulation avec batterie, flux de trésorerie sur 25 ans.

Résolution horaire complète, pas une moyenne mensuelle · 80 tests sur le cœur du calcul solaire

Dossier administratif

  • Registre de 27 types de documents réglementaires générés depuis les données déjà saisies.
  • Dossier complet de déclaration préalable : plan de masse, coupe, façades, fiche technique, environnement proche et lointain.
  • Dossier CONSUEL, dossier d'obligation d'achat, déclaration DGEC et versements de prime.
  • Pièces spécifiques au tertiaire : sécurité incendie, loi Climat & Résilience, note de charge toiture, dossier des ouvrages exécutés.
  • Portails Enedis, CONSUEL et EDF OA ouverts depuis la fiche projet.

27 types de documents · 31 modèles imprimables au total dans le module

Copropriété & grand tertiaire

  • Le syndicat des copropriétaires — le vrai maître d'ouvrage — est distingué du cabinet syndic, simple interlocuteur.
  • Assemblée générale suivie : date, texte de résolution, statut du vote.
  • Majorité requise suggérée à titre indicatif selon le régime, signalée comme non juridique sur les documents.
  • Coûts et économies répartis par lot au prorata des tantièmes, en relisant le devis existant plutôt qu'en recalculant en parallèle.
  • Passage en déclaration préalable bloqué tant que le vote n'est pas acté.

28 tests sur le parcours copropriété · 27 sur les documents tertiaires

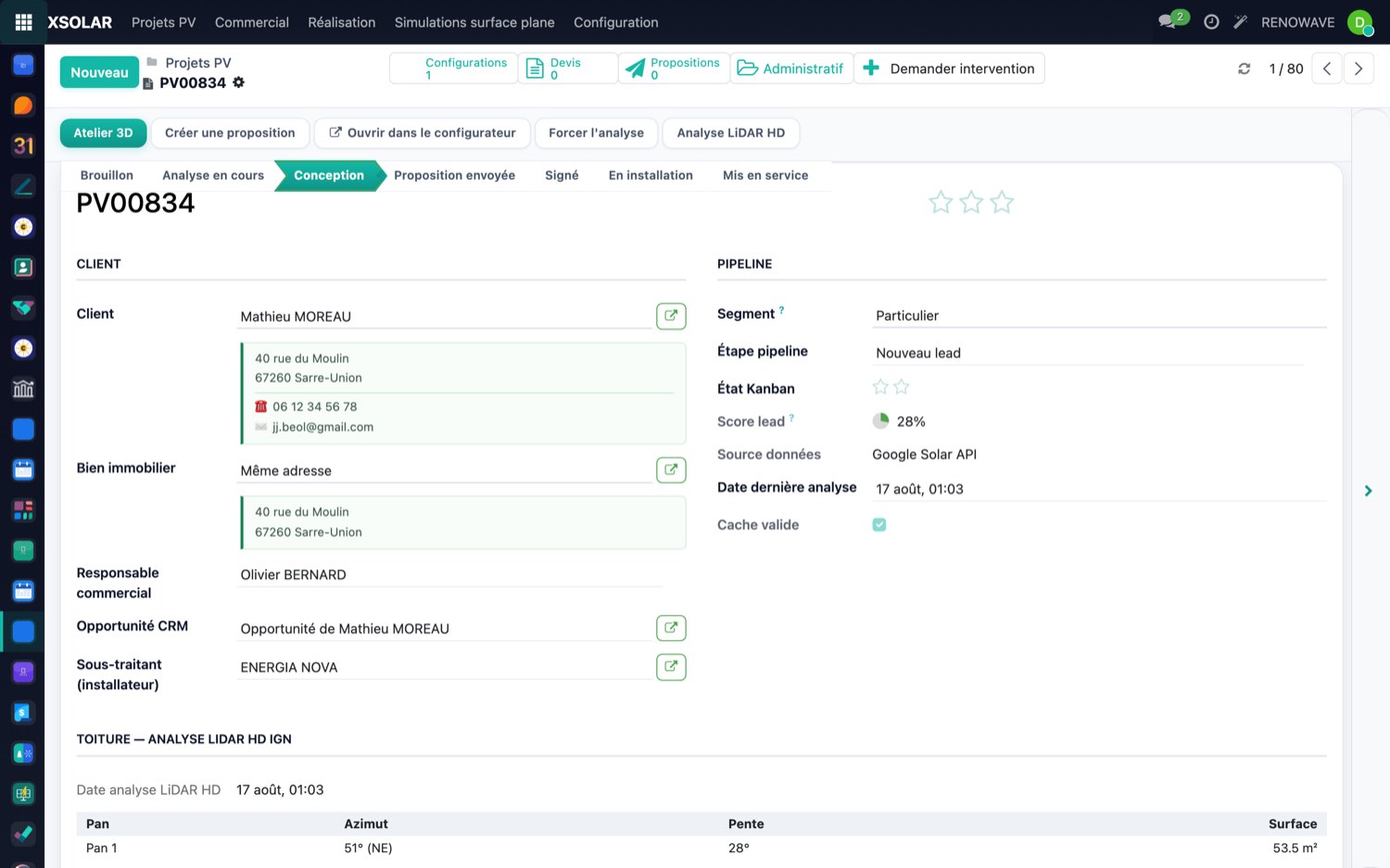

Fiche d'un projet photovoltaïque : puissance, productible, configuration système, boutons d'analyse.
Fiche projet Toute l'étude tient sur une fiche : géométrie de toiture, configuration système, productible, dossier administratif et chantier d'exécution.

Pipeline des projets photovoltaïques en colonnes par étape.
Pipeline PV Huit étapes, avec indicateurs de blocage et de retard sur la carte.
Deuxième vue de l'atelier de calepinage sur une autre toiture.
Calepinage Obstacles, zones et emprises sont pris en compte.
Simulation d'une centrale au sol avec trackers.
Surface plane Fixe, tracker mono-axe ou bi-axe, avec planning de vérin.
Une chaîne unique, de la toiture au CERFA

La géométrie mesurée alimente directement le calepinage, le stringing, le productible et les 27 documents administratifs. Aucun n'est ressaisi.

Une analyse qui ne dépend d'aucun fournisseur

La dépendance à un service d'analyse solaire commercial a été remplacée par un pipeline maison : LiDAR IGN, BD TOPO, cadastre, photogrammétrie drone.

Un taux d'autoconsommation qui reste un choix visible

Jamais un pourcentage forfaitaire imposé en arrière-plan : la vraie courbe de consommation du client peut le remplacer.

07 — Ingénierie thermique & visite technique

Le relevé alimente le calcul, le calcul alimente le schéma, le schéma alimente le devis.

Le bien est saisi une seule fois. Ensuite, tout en découle : le dimensionnement de la pompe à chaleur se calcule depuis la visite technique et depuis l'audit ADEME, le schéma hydraulique se génère en pièce jointe du devis, et pour le tertiaire, un atelier d'ingénierie complet remplace le bureau d'études sur le dimensionnement de chaufferie.

Fiche d'un bien immobilier : adresse validée, caractéristiques, DPE.
Fiche du bien Distincte du client : un même client peut porter plusieurs adresses d'installation, chacune avec son historique.

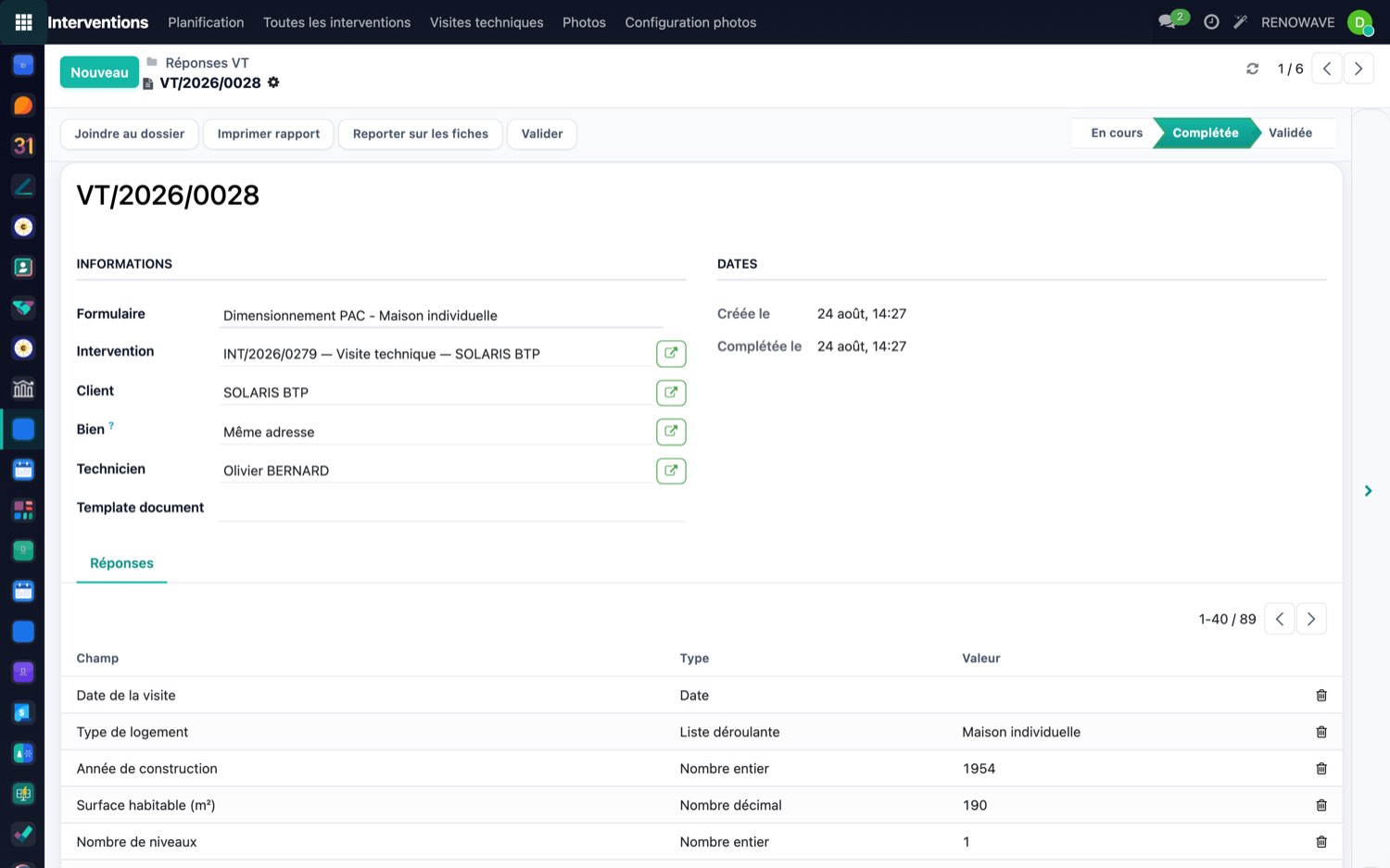

Réponse de visite technique en cours de saisie, avec ses pages et ses champs calculés.
Visite technique Formulaire configurable sans code, avec formules de calcul conditionnelles éditables depuis l'interface.

Visite technique configurable

visite_vt · v19.0.1.14.0

  • Trois formulaires livrés : pompe à chaleur (105 champs sur 6 pages), chaufferie (24 champs), solaire (36 champs).
  • Pages, champs et formules se paramètrent depuis l'interface, sans développeur.
  • Le dimensionnement se recalcule depuis les postes de déperdition saisis sur place, puis se confronte à la consommation réelle déclarée — garde-fou contre un dimensionnement aberrant.
  • Assistant embarqué : conclusion rédigée, photo analysée pour préremplir des champs, note vocale transcrite.
  • Synchronisation terrain avec déduplication : un relevé envoyé deux fois ne crée pas de doublon.

165 champs de formulaire sur 3 modèles standards · 62 tests automatisés · accès mobile par jeton dédié

Schéma hydraulique automatique

schema_installation · v19.0.23.2.0

  • « Générer le schéma d'installation » sur le devis : la ligne PAC est détectée, le bon modèle choisi, le PDF joint.
  • Topologie réelle d'un multisplit reconnue (N unités extérieures × M intérieures), pas un schéma mono-split figé.
  • Atelier graphique pour ajuster la disposition, annoter, comparer et restaurer une version antérieure.
  • « Pousser la nomenclature vers le devis » : chaque composant du schéma devient une ligne chiffrée.
  • Validation par un thermicien, tracée et horodatée.

17 modèles de schémas · 44 composants au catalogue graphique · 19 tests automatisés

Atelier CVC tertiaire

cvc · v19.0.0.42.0

  • Déperditions calculées selon EN 12831, sur météo horaire de référence.
  • Consommation annuelle simulée heure par heure, scénario avant/après, objectif du décret tertiaire.
  • Note de calcul de bureau d'études : hydraulique (débit, diamètre, perte de charge, point de fonctionnement), cascade de générateurs, équilibrage par vannes, aéraulique, eau chaude sanitaire, acoustique.
  • Schéma de principe généré puis vérifié topologiquement — tuyau pendant, composant isolé, boucle sans pompe.
  • Relecture de l'étude par une intelligence artificielle jouant le rôle d'un thermicien senior.
  • Aperçu 3D de la chaufferie, export IFC4 et DXF réimportable en CAO.

34 modèles métier · 85 tests automatisés · l'enveloppe du bâtiment appartient au bien : deux études sur le même site partagent le relevé

Connaissance du bien

bien · cadastre · adresse

  • Adresse validée sur la Base Adresse Nationale, identifiant national figé, coordonnées géographiques posées.
  • Parcelle cadastrale retrouvée depuis l'adresse, avec recalage sur le bâtiment le plus proche et filtrage par inclusion géométrique réelle.
  • Plan cadastral PDF avec fond de plan officiel généré en une page.
  • Onglets caractéristiques, bâtiment collectif, DPE, scan du bâtiment (relevé intérieur, thermique, extérieur).

79 champs structurés sur la fiche bien · 4 routes mobiles dédiées aux scans · aucune clé d'API payante requise

Connecteur aux API publiques

gov_api · v19.0.2.8.0

  • « Enrichir depuis les API publiques » : chaque champ trouvé en ligne est présenté face à la valeur actuelle, conflit détecté avant écrasement.
  • Base nationale des bâtiments, hauteur au faîtage et nombre de logements, altimétrie, registre DPE.
  • Enrichissement silencieux à la création d'un bien : les champs vides se remplissent, jamais ceux déjà saisis.
  • Consentement Enedis Data Connect complet, avec expiration et révocation conformes au RGPD.

Cache par source de 30 jours par défaut, journal des appels et compteur de réussite

Fiche technique PAC

pac · note_pac_chromium

  • Caractéristiques réglementaires portées par la fiche produit : puissances nominales, rendement saisonnier chauffage et froid, fluide frigorigène, classe énergétique.
  • L'onglet ne s'affiche que si une donnée est renseignée — le catalogue n'est pas pollué pour les articles non concernés.
  • Note de dimensionnement imprimée dans la charte du devis, avec alerte visuelle si la puissance retenue diverge de l'audit initial.

Seuil d'alerte d'écart de puissance à 25 % entre avant et après travaux

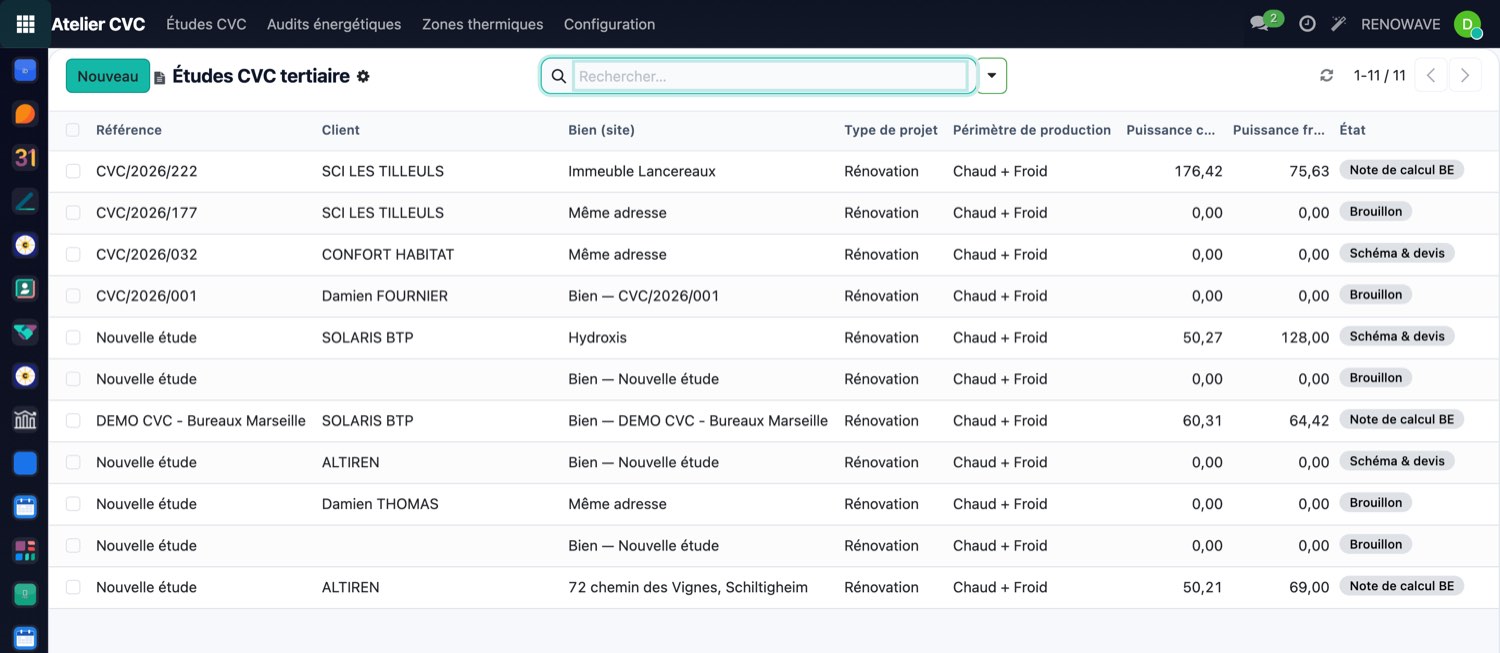

Fiche d'une étude CVC tertiaire.
Étude CVC Six familles d'actions depuis un seul menu.

Onglet cadastre d'une fiche bien.
Cadastre Parcelle et contenance retrouvées depuis l'adresse.
Modèle de formulaire de visite technique et ses pages.
Modèle de visite Pages, champs et formules paramétrables sans code.

08 — Chantier, planification & terrain

Le client suit son technicien sur une carte, comme un livreur.

Du devis signé à la facture soldée : le conducteur de travaux pilote ses lots au jour le jour, les équipes reçoivent une tournée calculée par un vrai solveur d'optimisation, et la réception de chantier — réserves, autocontrôle, attestation CEE, garanties — se fait en un seul flux signé.

Carte des tournées : interventions positionnées sur une carte régionale avec les trajets des équipes.
Carte des tournées L'ordre de passage est calculé sur les temps de route réels, avec fenêtres horaires verrouillées et priorités — pas un simple tri par proximité.

Suivi de chantier

chantier · v19.0.8.24.0

  • Un devis signé devient un chantier structuré en un clic, avec modèles réutilisables : lots, décalages en jours ouvrés, dépendances, jalons.
  • Planning à barres avec décalage en masse d'un lot et de ses dépendances.
  • Courbe en S de l'avancement prévu contre réalisé, alimentée par des instantanés automatiques.
  • Situations de travaux mensuelles avec retenue de garantie, compte prorata et coefficient de révision calculés.
  • Déboursé prévisionnel par lot (main-d'œuvre, matériaux, sous-traitance) pour dégager la marge réelle.
  • Réserves d'exécution avec lien public envoyé au sous-traitant, qui déclare lui-même la levée.

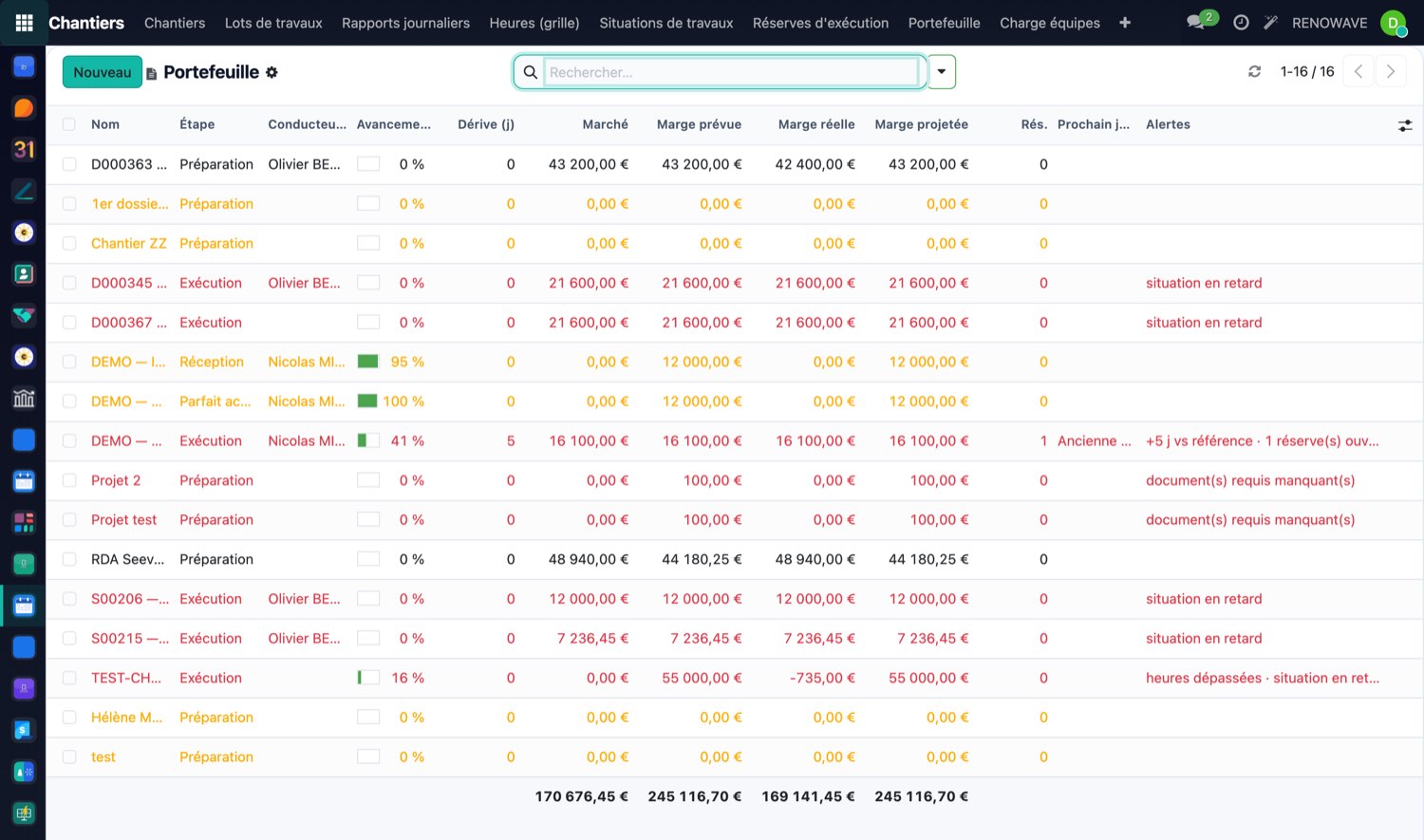

  • Portefeuille direction : alertes de marge sous seuil, heures dépassées, situation non émise.
  • Mode d'emploi illustré intégré au logiciel lui-même.

23 suites de tests · aide en ligne de 18 sections et 13 captures · garanties calculées sur 3 échéances

Planification intelligente

planning · v19.0.66.10.1

  • Tournées optimisées par équipe et par jour, avec repli automatique sur un second moteur en cas d'indisponibilité.
  • Suggestion de créneaux scorée : détour ajouté, charge restante, priorité, préférence du client.
  • Zones de planification générées depuis les codes postaux du portefeuille.
  • Page de suivi client en temps réel, sans création de compte : la position du technicien n'est exposée que pendant le trajet, jamais avant ni après.
  • Contrats de maintenance : visites périodiques générées automatiquement.
  • Export d'agenda par technicien ou par lien public.

17 suites de tests · moteur de routage auto-hébergé, pas un service facturé à l'appel · jusqu'à 10 créneaux classés par score

Réception de chantier

reception · v19.0.30.1.0

  • PV de réception signé par le professionnel puis par le maître d'ouvrage, avec checklist annexe.
  • Rapport d'autocontrôle pré-COFRAC généré avant tout contrôle officiel arrêté 28/09/2021.
  • Attestation sur l'honneur CEE générée selon le délégataire fixé au devis annexe 7.
  • Garanties calculées à la signature : parfait achèvement, biennale, décennale.
  • Réserves typées avec workflow complet : ouverture, proposition de levée, constat, refus motivé.
  • Bordereau de suivi des fluides frigorigènes pour toute intervention sur PAC ou climatisation UE 2024/573.

19 gestes de réception pré-paramétrés · 3 échéances de garantie calculées à chaque signature

Photos terrain certifiées

photos · v19.0.1.17.0

  • Latitude, longitude, précision GPS et cap de la boussole enregistrés à la prise de vue.
  • Empreinte SHA-256 calculée sur chaque image : toute modification ultérieure se voit.
  • Horodatage serveur distinct de celui de l'appareil — la date qui fait foi n'est jamais celle du téléphone.
  • Attestation de photo téléchargeable en un clic, pièce jointe prête pour un dossier de contrôle.

Empreinte cryptographique sur 100 % des photos capturées · appareils authentifiés par jeton, envois dédoublonnés

Interventions & sous-traitance

intervention · v19.0.2.1.0

  • Une fiche unique pour la visite photo, la visite technique et le suivi de chantier.
  • Un sous-traitant externe reçoit un lien d'accès par e-mail, sans avoir besoin d'un compte.
  • Jeton révocable et régénérable en un clic si le lien fuite.
  • Interface mobile dédiée pour le travail hors ligne.

5 suites de tests portant spécifiquement sur la sécurité des accès par jeton

Registre des installations

installation · v19.0.1.1.0

  • Une fiche par équipement posé, rattachée au bien et au client.
  • Détail par composant : marque, modèle, numéro de série, date de mise en service.
  • Trois garanties suivies par installation, plus la garantie propre à chaque composant.
  • Alerte automatique 60 jours avant l'expiration d'une garantie.

La mémoire du parc client survit au départ du technicien qui a fait la pose

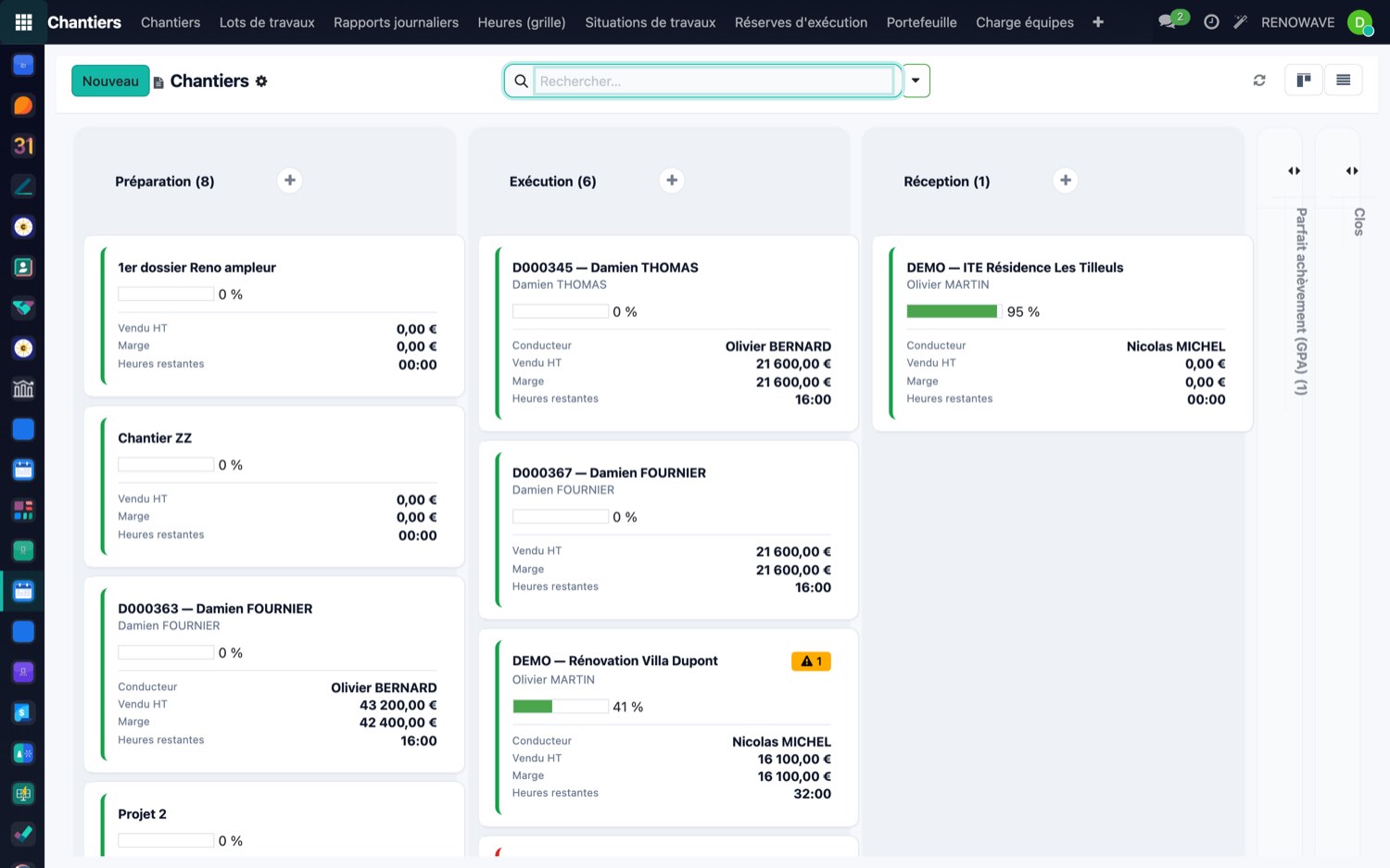

Chantiers en colonnes par étape d'avancement.
Chantiers Du devis signé à la réception.

Planning Gantt des interventions.

Gantt Décalage en masse d'un lot et de ses dépendances.

Photos terrain certifiées avec leurs métadonnées.
Preuve terrain GPS, cap, horodatage serveur, empreinte.
Portefeuille de chantiers vu par la direction.
Portefeuille Alertes de marge, d'heures et de situations en retard.
Tableau de bord de suivi des engagements de service.
Engagements Ce qui dérape se voit avant que le client n'appelle.
Registre des installations posées chez les clients.
Installations Numéros de série et garanties, alerte à J-60.
Fiche de réception de chantier : gestes réceptionnés, réserves, signatures et garanties.
Réception de chantier Geste par geste, avec réserves, signatures et garanties calculées — le PV, l'autocontrôle et l'attestation CEE sortent du même écran.

Une photo envoyée par messagerie ne prouve rien. Une photo horodatée côté serveur, si.

09 — Catalogue produits & référentiels

Un catalogue tenu une fois, qui travaille pour le devis, la prime et la fiche technique.

Le référentiel produit est maintenu au niveau du siège, puis importé et resynchronisé par chaque instance cliente. Les caractéristiques saisies une fois ressortent dans le descriptif imprimé du devis, dans le calcul de la prime CEE et dans la fiche technique générée — sans jamais être ressaisies.

Catalogue produits en vignettes classées par famille avec code couleur.
Catalogue Recherche tolérante aux fautes de frappe, avec dictionnaire de synonymes métier : « PAC » retrouve aussi « pompe à chaleur ».
Fiche produit détaillée avec ses caractéristiques techniques.
Fiche produit Les caractéristiques alimentent directement le descriptif du devis et le calcul de la prime.

Référentiel produit central

pim · pim_client

  • Familles hiérarchiques avec héritage des caractéristiques de la famille parente.
  • Cycle de vie contrôlé de chaque fiche : brouillon, en révision, publiée — publication bloquée tant qu'un champ obligatoire manque.
  • Distribution vers les instances clientes par canaux configurables, avec journal et file d'attente.
  • Côté client : réimport en un clic qui affiche précisément ce qui a changé (avant → après), plutôt que d'écraser en silence.
  • Enrichissement automatique depuis les bases européennes d'étiquette énergie et d'impact environnemental.

165 familles et 119 attributs techniques définis · 34 tests automatisés · API sérialisant plus de 90 champs par produit

Caractéristiques par filière

brands · v1.9.0

  • Panneaux, onduleurs, batteries, bornes de recharge, pompes à chaleur : chaque filière a ses champs techniques propres.
  • Systèmes PAC combinés modélisés avec leurs accessoires compatibles — impossible de vendre une combinaison techniquement impossible.
  • Assistant « Composer un système PAC » qui ne propose que les modules réellement compatibles et ajoute la ligne avec son opération CEE.
  • Rapprochement avec la base européenne d'étiquette énergie par similarité, avec score de confiance et sans jamais poser un identifiant douteux.

135 champs techniques déclarés sur la fiche produit

Vitrine catalogue

catalogue · v19.0.6.8.0

  • Vignettes par famille avec code couleur et caractéristiques clés visibles sans ouvrir la fiche.
  • Panier volant : on ajoute au fil du parcours, on bascule sur le devis en un clic.
  • Scanner de code-barres pour retrouver un produit en entrepôt.
  • Comparateur de 2 à 4 produits côte à côte.
  • Suggestion d'équivalents en cas de rupture, par proximité technique réelle (±15 %).
  • Fiche technique PDF générée avec les spécifications propres à la famille du produit.

22 synonymes métier et 10 certifications préchargés · recherche floue activée à l'installation

Conformité embarquée dans le produit

champs · objets

  • Registre local des modèles de pompes à chaleur agréés, importé de la liste officielle ADEME.
  • Un rapprochement ambigu reste soumis à l'arbitrage humain : jamais un numéro d'agrément posé sur une simple ressemblance.
  • Chaque produit porte son opération CEE de référence, ses opérations alternatives et son sous-traitant par défaut.
  • Postes de travaux Anah repris au mot près du guide officiel, avec règle de regroupement quand l'attestation dépasse ses lignes disponibles.
  • Domaines de qualification RGE et postes réellement couverts, pour ne pas confier un chantier à une entreprise RGE sur le mauvais domaine.

253 opérations CEE et 38 postes Anah préchargés · 21 tests sur le seul rapprochement des agréments

10 — Socle, sécurité & exploitation

Les droits se déduisent de la fiche RH. Personne n'a besoin d'un consultant.

RenoWave s'installe, se sécurise et se pilote seul. Cinq cases sur la fiche employé suffisent à ouvrir les bons accès, un commercial ne voit que ses propres clients, et l'équipe technique supervise un parc entier d'instances — avec leur consommation d'intelligence artificielle facturée au centime — depuis un seul écran.

Écran des rôles métier avec leurs états appliqué ou brouillon.
Rôles métier Des permissions nommées dans le vocabulaire du métier, avec aperçu avant application.
Historique de consommation des services d'intelligence artificielle.
Consommation IA Le client voit son solde et son historique. Le coût réel et la marge restent côté siège.

Rôles pilotés par la fiche RH

rh_roles · droits

  • Cinq cases sur la fiche employé qualifient un collaborateur : technicien, commercial, vendeur PV, thermicien, chef de projet.
  • Cocher accorde les accès, décocher les retire — sans jamais ouvrir un écran d'administration technique.
  • Un contrôle quotidien réaligne les droits sur les rôles déclarés : aucun oubli ne s'installe dans la durée.
  • Écran « Rôles métier » avec 18 packs de permissions en langage clair et 4 niveaux simples.
  • « Aperçu & appliquer » montre exactement ce qui sera ajouté ou retiré, utilisateur par utilisateur, avant d'agir.
  • Un rôle peut masquer des menus, des champs ou des boutons, et restreindre la portée des données visibles.

18 packs de permissions · 4 niveaux · 3 portées de données · 20 scénarios de tests

Cloisonnement des contacts

partner_confidentialite · v19.0.1.4.0

  • Un commercial ou un technicien ne voit que les contacts liés à son propre travail.
  • Sous-traitants et partenaires restent visibles de tous — mais non modifiables par le terrain.
  • Direction, comptabilité et administrateurs continuent de tout voir.
  • L'équipe de dispatch voit l'ensemble du pool, sans quoi elle ne pourrait pas attribuer les rendez-vous.
  • Créer un contact reste libre : le commercial le revoit immédiatement, sans blocage.

8 scénarios de tests couvrant les cas limites du cloisonnement

Saisie assistée par IA

identity · siret

  • Une photo de pièce d'identité renseigne 9 informations d'état civil, avec écran de comparaison avant application.
  • Carte nationale, passeport et titre de séjour reconnus indifféremment.
  • Fiche société remplie depuis le SIRET via l'annuaire officiel, gratuitement — pas de service payant à la ligne.
  • Statut de l'entreprise suivi automatiquement : active, sauvegarde, redressement, liquidation, cessée, avec alerte au changement.

9 champs extraits par pièce scannée · 5 statuts d'entreprise surveillés · source 100 % gratuite

Exploitation de la flotte

fleet · usage_hub

  • Un bouton d'action principal qui suggère toujours la prochaine étape logique : provisionner, mettre à jour, synchroniser, vérifier.
  • Détection automatique d'une mise à jour disponible, par comparaison du code réellement installé chez le client.
  • État de chaque instance en un coup d'œil, avec vérification périodique automatique.
  • Portefeuille en euros par client, débité à chaque appel d'intelligence artificielle, avec grille tarifaire datée par modèle.
  • La marge dégagée est calculée automatiquement mais reste strictement interne.

16 actions de pilotage par instance · 4 états de supervision · précision comptable au dix-millième d'euro

Adoption & habillage

home · theme · formation

  • Tableau de bord composé par glisser-déposer : indicateurs, anneaux, histogrammes ou vues complètes embarquées.
  • Couleurs, police et arrondis réglables par société, sans intervention technique.
  • Centre de formation intégré : chaque leçon combine un mode d'emploi illustré et une vidéo générée depuis les écrans réels.
  • Le contenu de formation est versionné avec le logiciel : il ne se périme pas.

4 types de widgets · environ 22 réglages visuels par société · parcours de formation livré en standard

Espace client

portal · v19.0.1.0.0

  • Le client retrouve ses interventions, avec lien direct vers le suivi en direct et le rapport.
  • Ses biens immobiliers sont consultables depuis le même espace.
  • S'ajoute au portail devis, commandes et factures sans le dupliquer.

Accès activé directement depuis la fiche contact, sans procédure séparée

11 — Comparatifs

Face aux quatre façons de faire du marché.

Aucune de ces approches n'est mauvaise : chacune fait bien ce pour quoi elle a été conçue. Le problème est qu'un installateur de rénovation énergétique a besoin des quatre à la fois — et qu'il passe alors sa vie à les réconcilier.

Fonction attendue RenoWave ERP généraliste Logiciel de devis BTP Logiciel d'étude PV Tableur + outils séparés
Pipeline commercialMétier énergieGénériquePartielNonNon
Calcul de prime CEE sur le devis146 fichesNonSelon éditeurNonÀ la main
MaPrimeRénov' ampleur, deux régimesOuiNonNonNonÀ la main
Analyse de toiture LiDAROuiNonNonOuiNon
Calepinage 2D / 3DOuiNonNonOuiNon
Stringing & schémas électriquesJusqu'à la HTANonNonOuiNon
Dimensionnement PAC depuis l'auditOuiNonPartielNonÀ la main
Schéma hydraulique généréOuiNonNonNonLogiciel de dessin
Ingénierie CVC tertiaire (EN 12831)OuiNonNonNonBureau d'études
Signature électronique intégréeSans abonnementModule tiersModule tiersNonService payant
TVA travaux automatique 5,5 / 10 / 20OuiParamétrableOuiNonÀ la main
Facturation électronique 2026Socle prêtOuiSelon éditeurNonNon
Tournées optimisées par solveurAuto-hébergéModule tiersPartielNonNon
Suivi client en direct sur carteOuiNonNonNonNon
Réception avec autocontrôle & AH CEEOuiNonPV simpleNonPapier
Photo probante horodatée serveurSHA-256NonNonNonNon
Veille réglementaire automatiséeQuotidienneNonNonNonAbonnement
Référentiel produit multi-instancesOuiNonBibliothèqueBase matérielNon
Droits d'accès pilotés par la fiche RHOuiAdministrationProfils figésNonNon
Comptabilité, stock, achats, RHSocle ERP inclusOuiSelon éditeurNonNon

Comparaison établie par catégorie d'outil et non par marque : les périmètres varient d'un éditeur à l'autre et évoluent au fil des versions. Elle décrit ce qu'on rencontre couramment sur le terrain, pas un audit contractuel d'un produit nommé. La colonne RenoWave, elle, renvoie à des fonctions en production, détaillées dans les chapitres précédents.

Ce que RenoWave couvre, selon votre métier

Votre activitéCe qui vous sert dès le premier jourCe que vous cessez de payer ailleurs
Installateur PAC & chauffage Calcul CEE sur devis, dimensionnement depuis la visite technique, schéma hydraulique généré, registre des agréments, TVA travaux, réception avec attestation CEE Tableur de primes, logiciel de dessin, service de signature, configurateur du fabricant
Installateur photovoltaïque Analyse LiDAR, calepinage 2D/3D, stringing, productible horaire, 27 documents administratifs, proposition client signée en ligne Logiciel d'étude PV, bureau d'études pour les pièces standards, tableur de rentabilité
Rénovation d'ampleur & MAR Deux régimes MaPrimeRénov', enveloppe répartie entre devis, checklist des pièces, contrôle avant dépôt, mandats CERFA remplis Assistance au montage de dossier, vérifications manuelles avant dépôt
Bureau d'études CVC tertiaire Déperditions EN 12831, note de calcul hydraulique et aéraulique, schéma vérifié, export IFC et DXF, CEE tertiaire Logiciel de calcul séparé, aller-retour CAO, relecture technique externe
Entreprise BTP multi-lots Lots, Gantt, courbe en S, situations de travaux, déboursé par lot, rapports journaliers, réserves, portefeuille direction Tableur de planning, classeur de suivi, outil de situations
Réseau ou franchise multi-agences Référentiel produit central resynchronisé, flotte d'instances pilotée, cloisonnement des contacts, consommation IA refacturée Administration serveur par serveur, copies manuelles de catalogue entre agences

12 — Preuves d'ingénierie

Une brochure peut tout promettre. Voici ce qui est vérifiable.

Les chiffres de cette brochure sont relevés dans le code en production, pas estimés. Voici les deux garanties qui comptent : ce qui est testé automatiquement à chaque évolution, et d'où viennent les données réglementaires.

DomaineTests automatisésCe qu'ils protègent
Calcul des primes CEE189 testsFormules, gardes d'éligibilité, blocage d'agrément, assistants de saisie
XSOLAR — cœur photovoltaïque197 testsAnalyse de toiture, calepinage, réconciliation des pans
XSOLAR — calcul solaire80 testsProductible horaire, tarifs de revente, autoconsommation
Atelier CVC tertiaire85 testsDéperditions, hydraulique, cascade, exports CAO
Visite technique62 testsFormules configurables, synchronisation terrain, déduplication
Rénovation d'ampleur50 testsBarèmes millésimés, écrêtement, répartition d'enveloppe
Dimensionnement haute tension29 testsRégime de raccordement, calibres, non-régression du résidentiel
Parcours copropriété28 testsGouvernance, vote d'AG bloquant, répartition par tantièmes
Référentiel produit34 testsImport, complétude, publication, traçabilité des changements
Agréments PAC & descriptifs21 testsRapprochement au registre ADEME, synchronisation des descriptifs
Rôles & permissions20 testsApplication, retrait, portée des données
Schéma hydraulique19 testsChoix du modèle, topologie multisplit, versions
Rendu des documents26 testsGabarits de devis, moteur d'impression, polices embarquées
Confidentialité des contacts8 testsCloisonnement sans blocage du travail collectif

Relevé module par module. Les chiffres ne sont pas additionnés : certains modules comptent en suites de tests plutôt qu'en tests unitaires, et une somme mélangerait deux unités différentes.

D'où viennent les données

Aucune base réglementaire n'est recopiée à la main dans RenoWave. Tout ce qui change — barèmes, registres, référentiels — est lu à la source officielle.

Source officielleCe qu'elle alimente
Légifrance / JORFVeille réglementaire quotidienne CEE et photovoltaïque, analyse de portée, alertes
ADEME — registre RGECertificats de qualification d'un installateur, PDF officiel attaché
ADEME — audits & DPEAudit énergétique réglementaire, scénarios de travaux, classes atteintes
ADEME — agréments PACRegistre des modèles agréés conditionnant la bonification Coup de pouce
Base Adresse NationaleAdresse normalisée, identifiant national, coordonnées géographiques
IGN — cadastre, BD TOPO, altimétrie, LiDAR HDParcelle, empreinte et hauteur du bâti, altitude, nuage de points de toiture
BDNB (CSTB)Niveaux, année de construction, surface, type de chauffage
Enedis Data ConnectCourbe de consommation réelle du client, après consentement tracé
PVGIS (Commission européenne)Irradiance horaire et température, 8 760 heures par an
INIESFiches environnementales produit, flux de fin de vie, taux de recyclage
TrackdéchetsBordereau de suivi des fluides frigorigènes, vérification des points de collecte
Annuaire des entreprisesIdentité société par SIRET, forme juridique, procédures collectives
France Rénov'Accompagnateurs agréés compatibles avec la commune du logement

Textes cités dans le code, pas dans un argumentaire

TVA travaux

art. 278-0 bis A CGI art. 279-0 bis CGI loi 2025-127 — mention légale générée automatiquement, qui remplace l'attestation papier depuis février 2025.

Réception & autocontrôle

arrêté 28/09/2021 pour l'autocontrôle pré-COFRAC, annexe 7 arrêté 04/09/2014 pour l'attestation sur l'honneur CEE.

Signature électronique

PAdES B-T ETSI EN 319 142 RFC 3161 — cachet cryptographique et horodatage d'un tiers de confiance.

Déchets & fluides

décret 2020-1817 pour la mention déchets sur le devis, UE 2024/573 pour le suivi des fluides frigorigènes.

Électricité photovoltaïque

UTE C15-712-1 pour les deux limites de stringing, dossier CONSUEL différencié au-delà de 36 kVA.

Performance énergétique

3CL-DPE 2021 pour le calcul de classe, EN 12831 pour les déperditions tertiaires, règlement UE 2019/2018 pour les performances PAC.

RenoWave applique ces textes, il ne les interprète pas à votre place : les vérifications de conformité et les suggestions de majorité d'assemblée générale sont présentées comme indicatives dans le logiciel comme sur les documents générés.
